Как составить смету на ремонт квартиры самостоятельно и рассчитать стоимость правильно

5 Оценок: 1

Ещё до первой покупки смета на ремонт квартиры превращает идеи об обновлении жилья в понятный финансовый план: показывает, какие работы оплачиваются отдельно, сколько материалов потребуется и на каком этапе понадобятся деньги. Без неё даже аккуратный дизайн-проект не защищает от неожиданных доплат. Разберём расчёт от замеров до итоговой таблицы и покажем, как ускорить его в программе «Дизайн Интерьера 3D».

Скачать бесплатно

Для Windows 11, 10, 8, 7

Как составить смету на ремонт квартиры самостоятельно и рассчитать стоимость правильно
Иллюстрация планирования ремонта и сметы. Экран и суммы на изображении условные.
Содержание
  1. Что такое смета на ремонт квартиры и зачем она нужна
  2. Какие данные нужно подготовить перед составлением сметы
  3. Из чего состоит смета на ремонт квартиры
  4. Как выбрать удобную структуру сметы
  5. Пошаговая инструкция по составлению сметы на ремонт квартиры
  6. Как правильно выполнить замеры для сметы
  7. Как рассчитать количество материалов
  8. Как рассчитать стоимость работ
  9. Что обязательно должно быть в таблице сметы
  10. Пример сметы на ремонт квартиры
  11. Какой резерв закладывать на непредвиденные расходы
  12. Как проверить готовую смету перед началом ремонта
  13. Как уменьшить смету без потери качества
  14. Программы и сервисы для составления сметы
  15. Частые ошибки при составлении сметы
  16. FAQ

Что такое смета на ремонт квартиры и зачем она нужна

Планирование бюджета ремонта: обмерный план, материалы и расчётная ведомость.
Планирование бюджета ремонта: обмерный план, материалы и расчётная ведомость.

Смета — документ с перечнем операций, материалов, объёмов и расценок. Для каждого пункта указывают единицу измерения, количество, цену за единицу и сумму. Затем отдельно подсчитывают стоимость работ, закупки, логистику и другие обязательные расходы. В итоге владелец видит не произвольную цену за квадратный метр квартиры, а проверяемый состав бюджета.

Смета нужна до заключения договора, а не после первого платежа. По ней проще сравнить предложения двух бригад, определить объём самостоятельно выполняемых задач и согласовать порядок оплаты. Позднее она становится базой для актов выполненных работ: оплачиваются не общие обещания, а конкретные объёмы и операции. Для крупного ремонта сохраняют несколько версий документа с датами изменений.

Не путайте предварительный расчёт и окончательную договорную стоимость. Первая версия опирается на доступные замеры и выбранный класс отделки. Детализированная смета появляется после осмотра основания, уточнения инженерных решений и коммерческих предложений. Чтобы понять, как рассчитать стоимость ремонта квартиры, нужно сначала определить границы работ, а затем привязать к ним реальные количества и цены.

  • Контроль денег: видно, сколько уже согласовано, оплачено и осталось до завершения каждого этапа.
  • Управление закупками: материалы заказывают к нужному сроку, не превращая квартиру в склад.
  • Сравнение подрядчиков: одинаковые единицы и объёмы позволяют проверить расценки без манипуляций с общей суммой.
  • Фиксация договорённостей: изменения оформляют новой строкой или дополнительным соглашением, не переписывая прошлые суммы.
Топ программ для планировки квартиры

Какие данные нужно подготовить перед составлением сметы

Исходные материалы должны описывать не только площадь по документам, но и фактическую геометрию комнат, состояние поверхностей, будущие коммуникации и итоговое оформление. Удобно завести папку с планом квартиры, фотографиями проблемных участков, списком оборудования, спецификацией покрытий и предложениями магазинов. Такая подготовка сокращает число догадок в расчёте.

Замеры квартиры и помещений

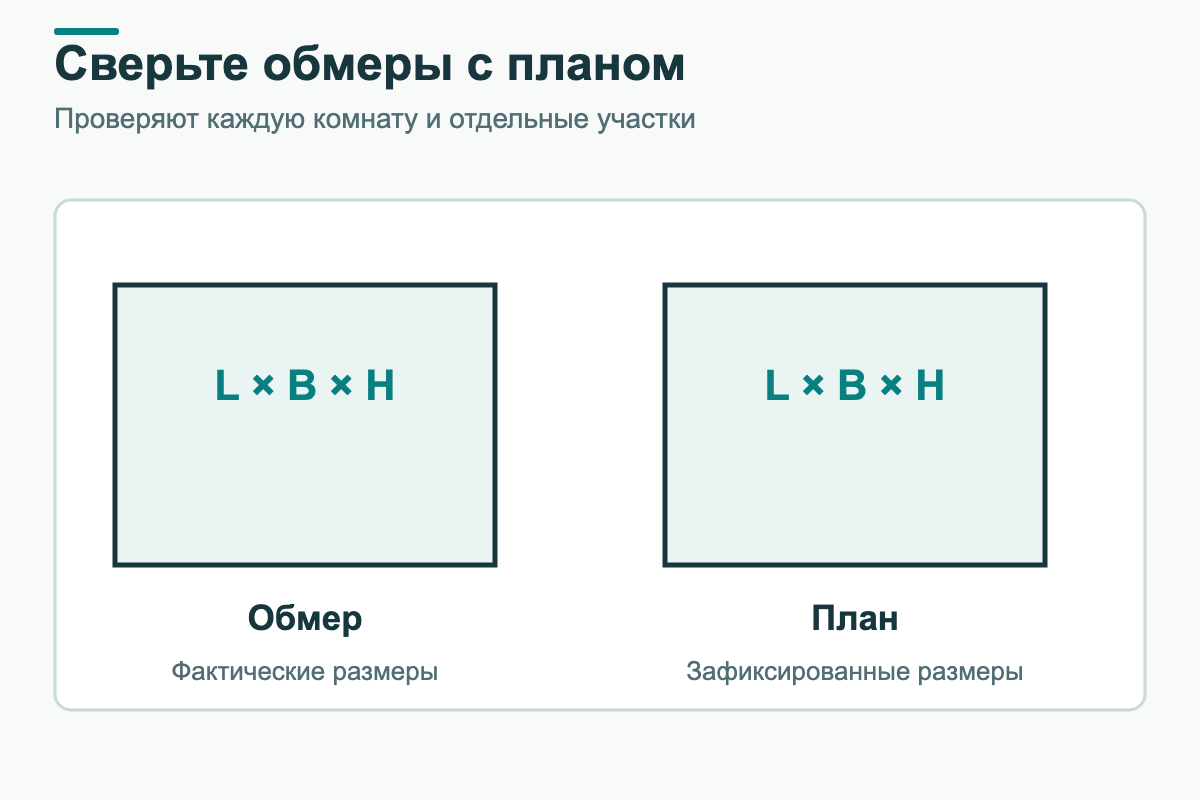

Сверьте обмеры с планом. Проверяют каждую комнату и отдельные участки.
Сверьте обмеры с планом. Проверяют каждую комнату и отдельные участки.

Измерьте длину каждой стены, высоту потолка в нескольких точках, ширину и высоту оконных и дверных проёмов. Запишите ниши, короба, выступы, откосы, радиаторы, существующие перегородки и места вывода коммуникаций. План БТИ или застройщика используют как основу, но не как замену фактических размеров: после штукатурки, выравнивания и монтажа конструкций чистовые габариты изменяются.

Для наглядной работы перенесите результаты в Дизайн Интерьера 3D: создайте проект, начертите помещения или загрузите схему как подложку. Параметры стен и объектов задаются в свойствах, на плане отображаются размерные линии. Измерения сначала сделайте на объекте: программа работает с внесёнными данными, а не самостоятельно обследует квартиру.

Определение типа ремонта

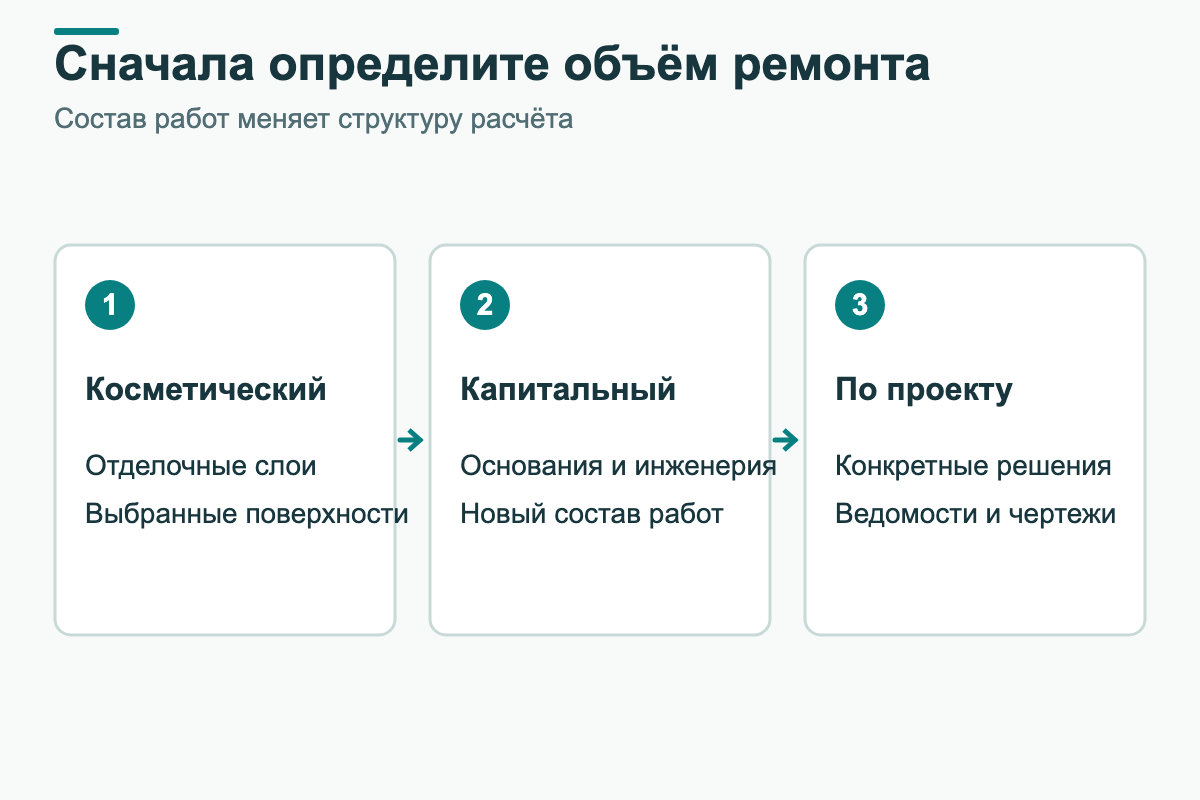

Сначала определите объём ремонта. Состав работ меняет структуру расчёта.
Сначала определите объём ремонта. Состав работ меняет структуру расчёта.

Косметический ремонт обычно ограничивается обновлением видимых поверхностей: краски, обоев, покрытия пола и декоративных деталей. Капитальный предполагает существенную подготовку оснований, замену инженерных систем, устройство перегородок и новые конструкции. В новостройке без отделки чаще отсутствует демонтаж старых покрытий, зато возрастает объём черновых работ. Во вторичном жилье особенно важна оценка скрытого состояния стен, стяжки и электропроводки.

Не называйте все работы евроремонтом или ремонтом под ключ без расшифровки. Одна бригада включит в пакет подготовку стен и вывоз мусора, другая ограничится чистовой отделкой. Зафиксируйте для каждой комнаты конкретный результат: например, ровные стены под покраску, ламинат с подложкой, новые розетки и смонтированный плинтус.

Список работ и желаемый результат

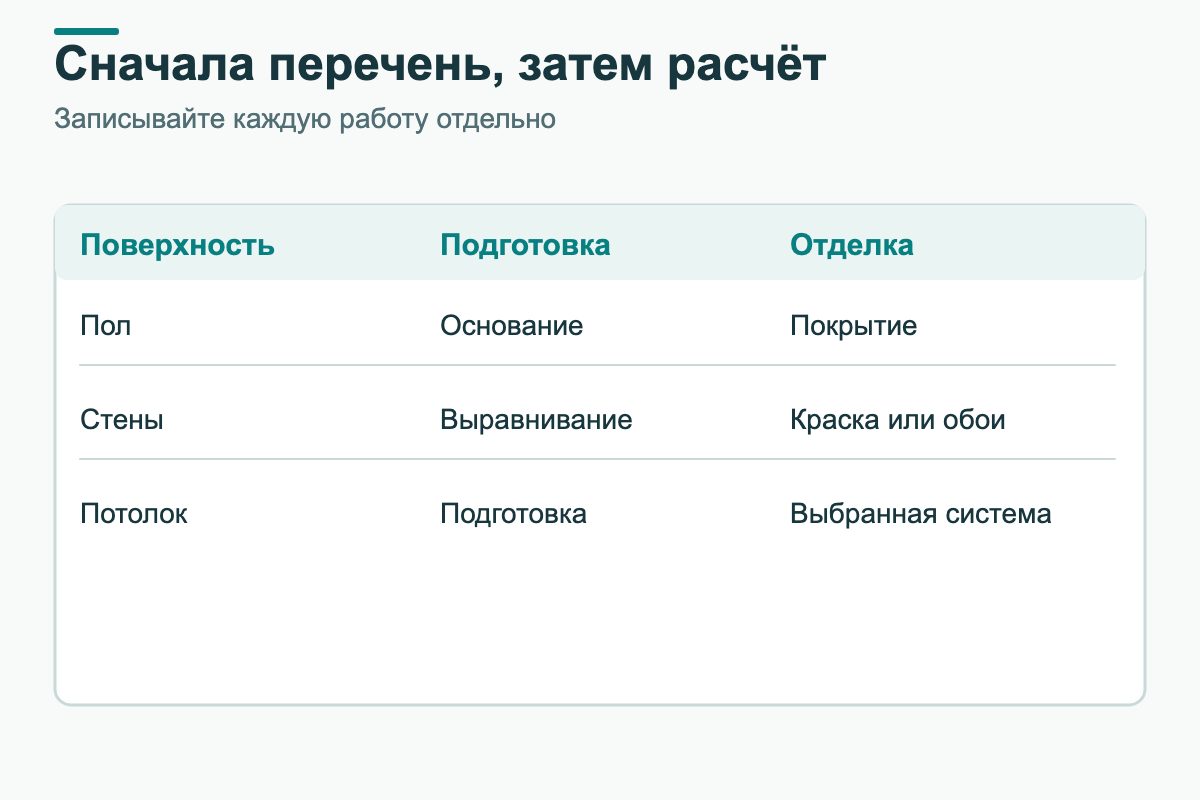

Сначала перечень, затем расчёт. Записывайте каждую работу отдельно.
Сначала перечень, затем расчёт. Записывайте каждую работу отдельно.

Составьте ведомость операций в технологической последовательности: подготовка и демонтаж, прокладка труб и кабелей, выравнивание оснований, гидроизоляция, чистовая отделка, установка оборудования. Отдельно обозначьте работы, которые выполнит заказчик, и услуги подрядчика. У каждой позиции должно быть измеримое действие — установка розетки, укладка плитки или окраска одного слоя — а не расплывчатое улучшение комнаты.

В «Дизайн Интерьера 3D» после подготовки проекта откройте меню «Смета» → «Составить смету». Мастер предлагает выбрать комнаты и категории: стены, пол, потолок, электрика, сантехника, мебель и другие группы. Этот выбор формирует удобный каркас документа, но отсутствующие черновые работы и сопутствующие услуги нужно добавить вручную.

Из чего состоит смета на ремонт квартиры

Базовая формула такова: итоговый бюджет = работы + материалы + доставка и прочие услуги + инженерное оборудование + резерв. Разделяйте затраты по смыслу и по ответственным за оплату. Один и тот же мешок смеси не должен одновременно попадать в стоимость услуги под ключ и отдельную ведомость материалов.

Стоимость работ

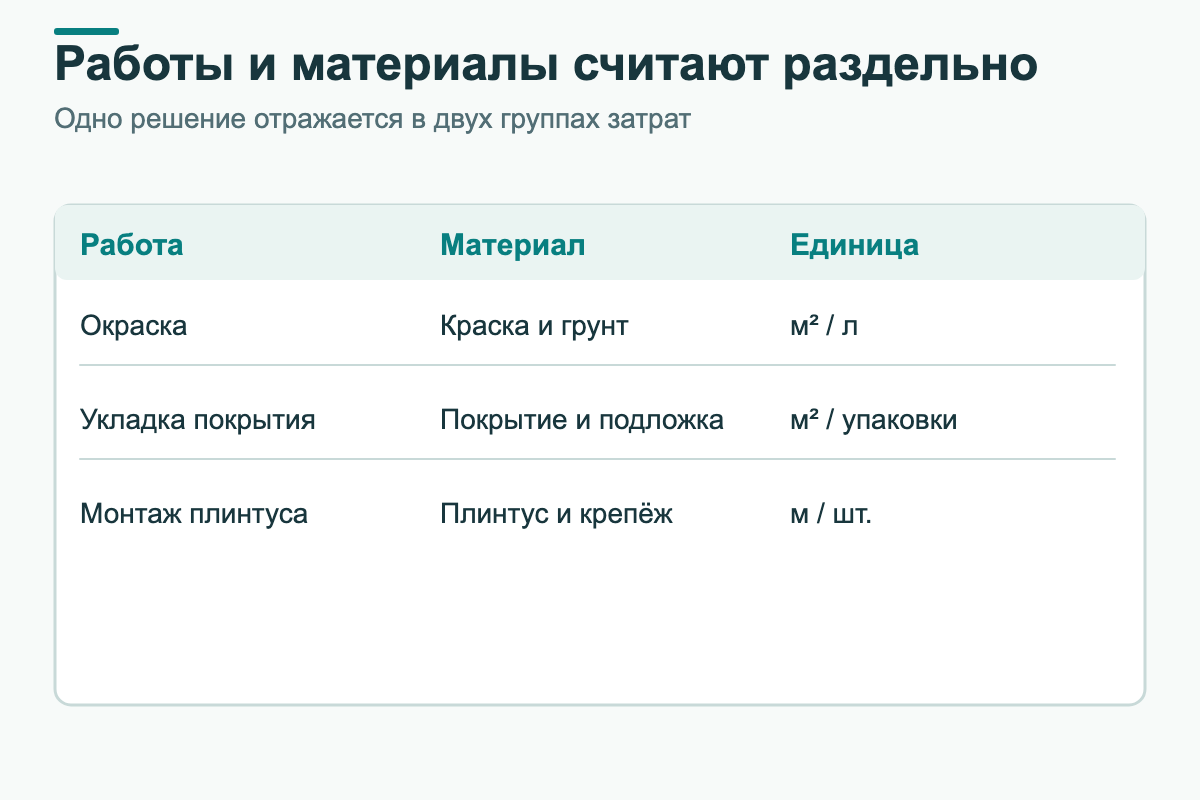

Работы и материалы считают раздельно. Одно решение отражается в двух группах затрат.
Работы и материалы считают раздельно. Одно решение отражается в двух группах затрат.

Работы считают по количеству выполненных единиц: квадратным метрам окраски и облицовки, погонным метрам штроб и плинтуса, штукам розеток, дверей и светильников. Цена за м² отделки стены не тождественна цене за м² квартиры. Для комнаты площадью 12 м² можно получить более 35 м² окрашиваемых стен; перепутанные единицы дают крупную ошибку даже при верной ставке.

В таблице перечислите подготовку основания, грунтование, выравнивание, финишную обработку и уборку отдельно либо чётко распишите состав комплексной расценки. В мастере сметы программы предусмотрена колонка цены услуги и количество по позиции; итог строки рассчитывается после заполнения этих значений.

Стоимость материалов

От объёма работы к закупке. Покрытие упаковки и расход берут из данных материала.
От объёма работы к закупке. Покрытие упаковки и расход берут из данных материала.

Разделите закупки на черновые и чистовые: штукатурка, шпаклёвка, грунтовка, гидроизоляция, кабель, трубы, крепёж; затем краска, обои, плитка, ламинат, подложка и плинтусы. Для каждого товара укажите артикул, фасовку, расход производителя, требуемое количество и цену покупки. В материальную часть добавляют расходники: малярную ленту, диски, мешки, валики и защитные плёнки.

В программу автоматически переходят отдельные материалы и предметы, присутствующие в проекте, но не весь список черновых закупок. Стяжку, подложку, клеи и другие неразмещённые объекты добавьте руками через таблицу материалов. Не приравнивайте наличие красивой текстуры на 3D-модели к расчёту точного числа упаковок конкретной марки.

Доставка, подъем и вывоз мусора

Сопутствующие расходы видны отдельно. Не смешивайте разные услуги в одной строке.
Сопутствующие расходы видны отдельно. Не смешивайте разные услуги в одной строке.

Логистика зависит от этажа, наличия грузового лифта, расстояния от машины до подъезда, массы материалов и правил приёма отходов. Учитывайте отдельными позициями доставку каждого крупного заказа, разгрузку, подъём, вынос упаковки и вывоз строительного мусора. Демонтаж перегородок и стяжки увеличивает число рейсов заметнее, чем снятие обоев.

Попросите исполнителя заранее уточнить, включены ли в расчёт мешки, контейнер, погрузочные работы и платный простой машины. В справочнике ремонтных операций встречаются сопутствующие услуги, однако конкретные транспортные расходы вводят по условиям объекта и коммерческим предложениям, а не по усреднённой цене за квадрат жилья.

Инженерные работы

Состав понятного плана: геометрия, электроточки, обозначения и привязки. Изображение не показывает соединения электрической схемы.
Состав понятного плана: геометрия, электроточки, обозначения и привязки. Изображение не показывает соединения электрической схемы.

Электрика, сантехника, отопление и вентиляция требуют отдельных ведомостей. В электромонтажной части считают линии кабеля по трассам, распределительные и монтажные коробки, автоматы, розетки, выключатели, светильники, штробление и восстановление поверхностей. В сантехнической — разводку труб, фитинги, запорную арматуру, фильтры, приборы и работы по подключению. Для каждой системы различайте материалы, оборудование и монтаж.

В «Дизайн Интерьера 3D» доступны схемы коммуникаций, включая водоснабжение и электропроводку. Размещённые элементы помогают не забыть точки подключения, но протяжённость трасс, расход кабеля, труб и состав оборудования нужно сверять с проектом инженера и фактическим монтажным маршрутом. Работы с газом, несущими конструкциями и общедомовыми сетями не сводятся к бытовой смете.

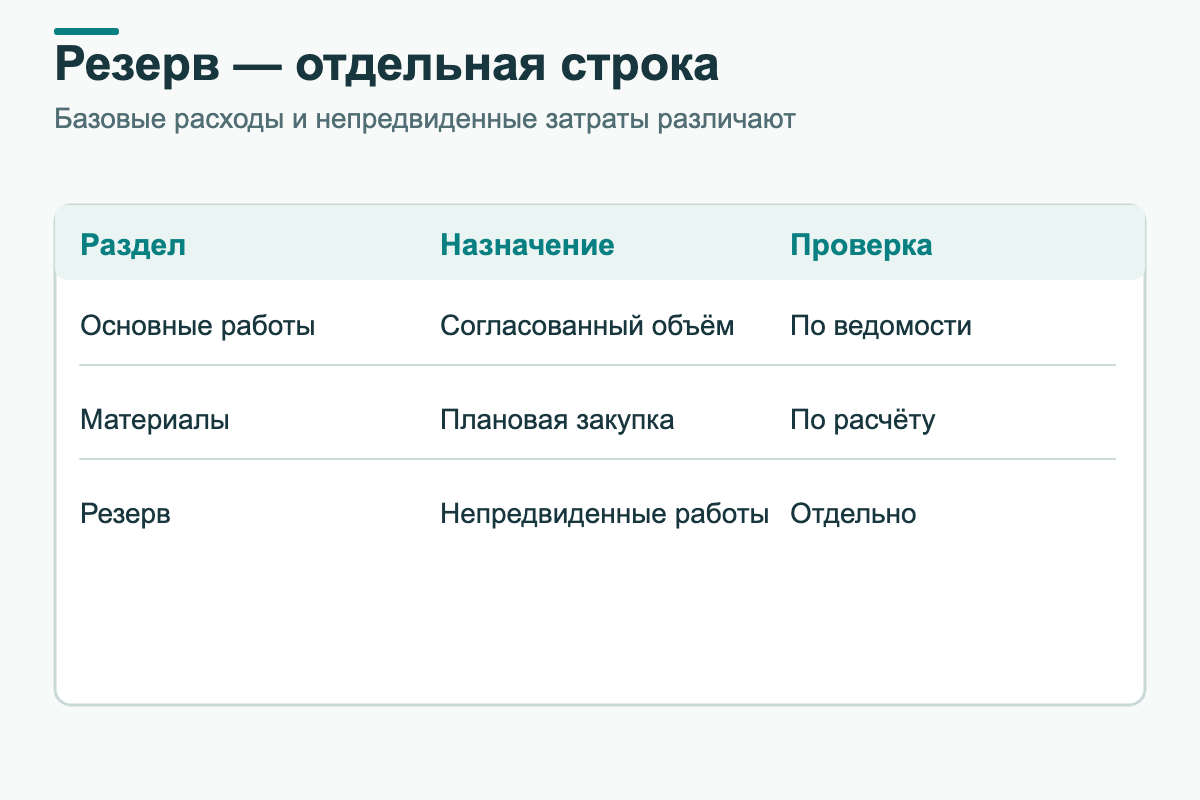

Резерв на непредвиденные расходы

Резерв — отдельная строка. Базовые расходы и непредвиденные затраты различают.
Резерв — отдельная строка. Базовые расходы и непредвиденные затраты различают.

Резерв — отдельная строка бюджета, а не попытка завысить каждую цену. Он покрывает обнаруженные после вскрытия дефекты, дополнительное выравнивание, непредвиденные демонтажные операции или изменение доступности материалов. Размер зависит от состояния объекта и полноты обследования. Например, 10% от базы 500 000 рублей дают 50 000 рублей запаса и финансовый предел 550 000 рублей.

Не записывайте резерв как уже заказанную услугу и не перечисляйте его подрядчику авансом без основания. После обнаружения проблемы оформляют уточнённую позицию, согласовывают цену и списывают деньги из запланированного резерва. При работе в специализированном мастере сметы такую надбавку разумно отслеживать отдельной строкой или во внешней сводной таблице.

Как выбрать удобную структуру сметы

Один расчёт можно анализировать сразу в трёх разрезах: по помещениям, этапам и экономическим категориям. Лучший основной формат для квартиры — подробные строки работ и материалов с указанием комнаты, а для управления оплатами — дополнительный свод по этапам. Это сохраняет детали и не заставляет вести три независимые сметы с риском задвоить расходы.

По помещениям

Смета по помещениям. Каждая комната получает свой перечень работ.
Смета по помещениям. Каждая комната получает свой перечень работ.

Разделите документ на кухню, санузел, спальню, гостиную, прихожую и лоджию. В каждой комнате укажите подготовку, стены, потолок, пол, дверные блоки и оборудование. Для общих работ — замену вводного электрощита, транспорт, защиту подъезда — заведите блок «Общие расходы». Тогда заказчик сразу увидит, какую часть бюджета занимает ванная, а какую — ремонт коридора.

Встроенный мастер «Дизайн Интерьера 3D» позволяет выбирать отдельные комнаты и этажи. Сводные суммы по помещениям удобно использовать при очередности ремонта: сначала закончить санузел, затем спальню, не теряя общий бюджет. Общие услуги, не относящиеся к одной комнате, внесите дополнительно.

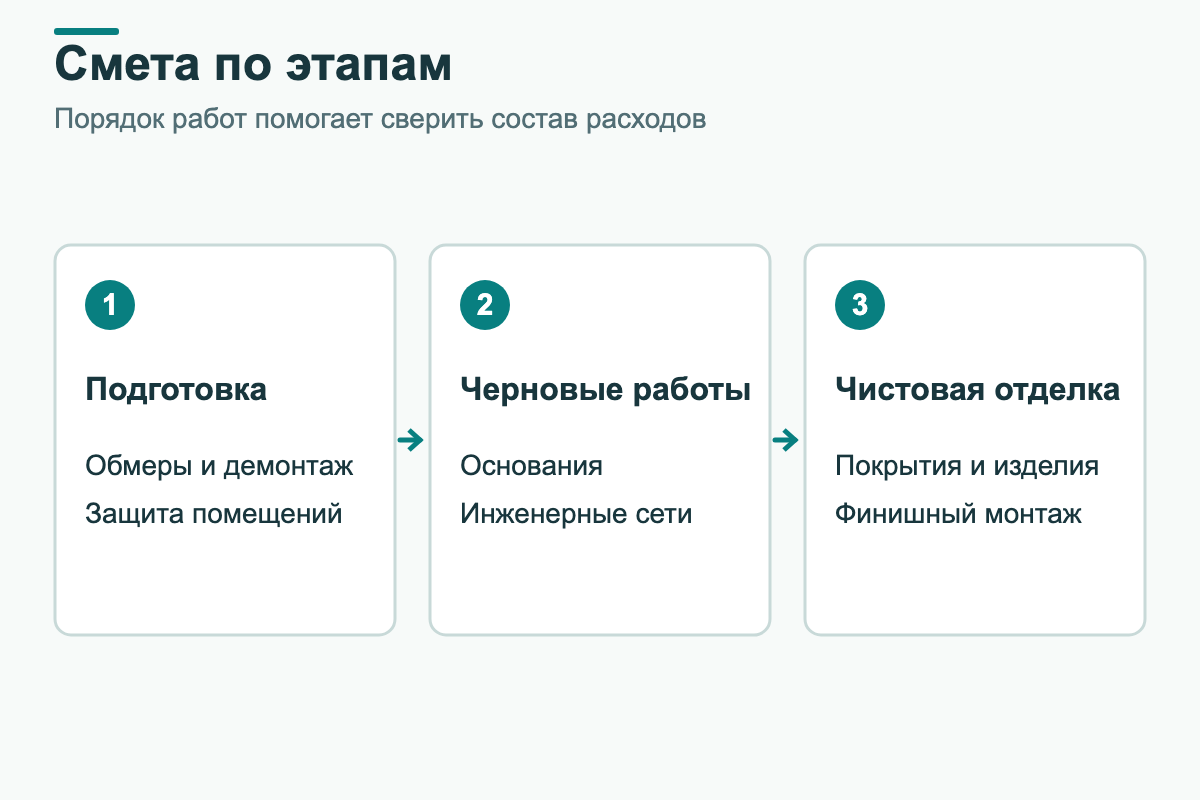

По этапам ремонта

Смета по этапам. Порядок работ помогает сверить состав расходов.
Смета по этапам. Порядок работ помогает сверить состав расходов.

Этапная структура облегчает календарь платежей: 1) обследование и подготовка; 2) демонтаж; 3) инженерные сети; 4) черновая отделка; 5) чистовая отделка; 6) финишная установка, уборка и сдача. К каждому этапу привяжите материальные закупки и контрольную точку приёмки. Так понятно, какой объём должен быть выполнен до следующего аванса.

Согласовывайте этапы с исполнителем, который отвечает за технологическую последовательность. Например, скрытую электропроводку и испытания инженерных систем нужно завершить до окончательного закрытия штроб и облицовки. Пересортировка позиций в финансовой таблице не заменяет технологический график строительства.

По видам затрат

Разделение по видам затрат. Сравнивайте итоги одинаковых категорий.
Разделение по видам затрат. Сравнивайте итоги одинаковых категорий.

Третья группировка отвечает на вопросы, сколько уходит на труд, сколько на закупку, каковы транспортные расходы и какая часть стоимости ещё не подтверждена счетами. Она особенно полезна, когда часть отделки выполняете своими руками, а специалистов приглашаете только на электромонтаж, плиточные или сантехнические операции.

В электронной таблице каждому пункту присвойте категорию: работы, материалы, оборудование, доставка, прочее. Для платежей добавьте колонки «Оплачено», «Осталось» и «Документ». Коммерческая смета на ремонтные работы не равна бухгалтерскому учёту, но такая детализация помогает сверять акты, товарные чеки и платежи.

Пошаговая инструкция по составлению сметы на ремонт квартиры

Следующие восемь шагов подходят для самостоятельного расчёта и для подготовки технического задания бригаде. Сначала строим ведомость объёмов, затем подставляем цены и лишь в конце считаем резерв. Параллельно покажем, как составить смету для ремонта квартиры в «Дизайн Интерьера 3D», не приписывая программе автоматические замеры физического помещения.

Шаг 1. Составьте полный перечень работ

От плана к бюджету ремонта. Три связанных этапа подготовки.
От плана к бюджету ремонта. Три связанных этапа подготовки.

Пройдите квартиру по комнатам и опишите результат каждой поверхности: что демонтировать, что оставить, какие слои построить заново. Для стены под покраску могут потребоваться очистка, ремонт трещин, грунтовка, штукатурка, шпаклёвка, шлифование, повторное грунтование и два слоя краски. Каждый оплачиваемый подрядчиком этап внесите в таблицу отдельно, сохраняя одинаковые названия во всех комнатах.

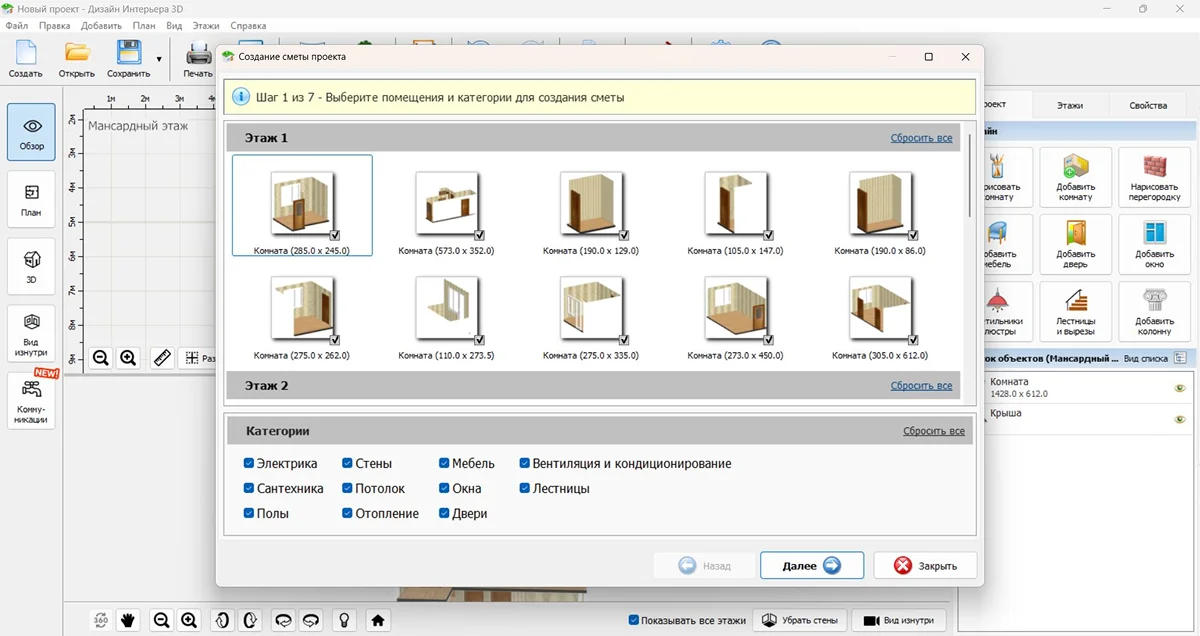

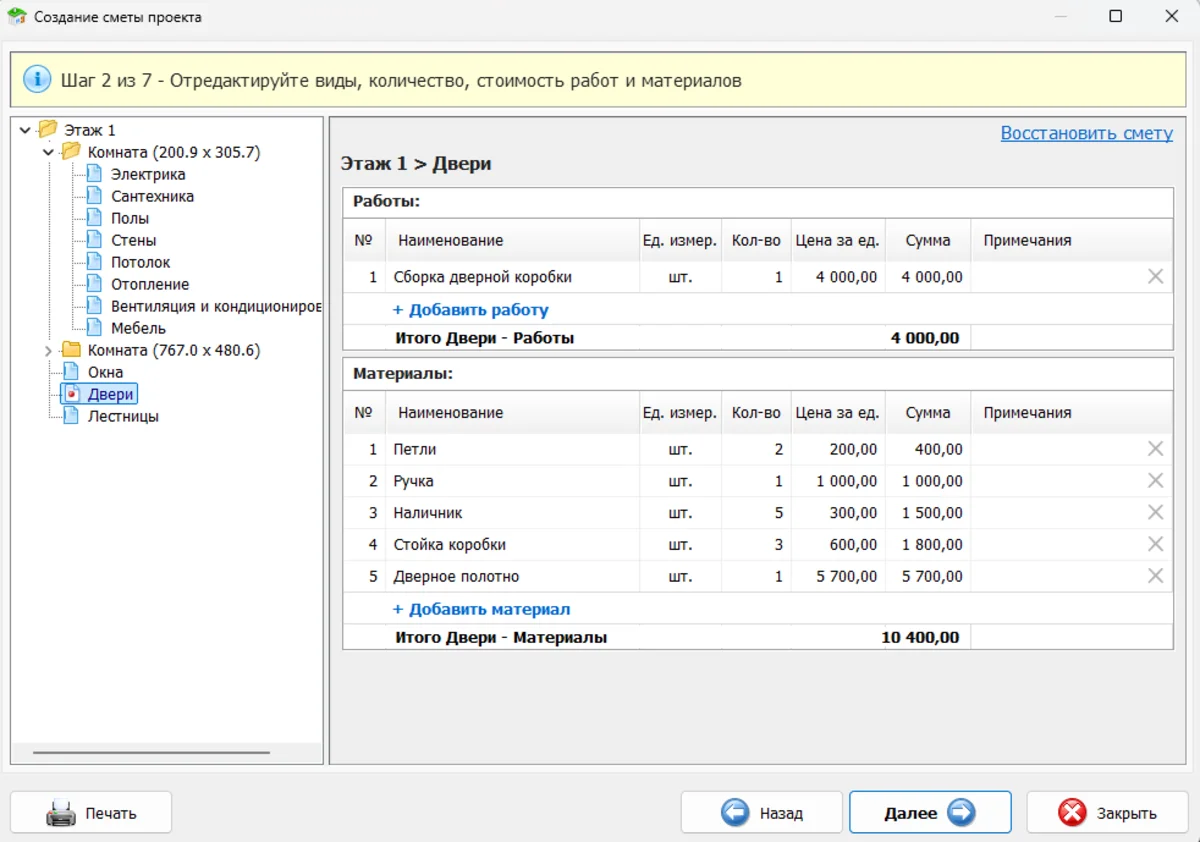

В программе начните с проекта, откройте «Смета» → «Составить смету», выделите нужные помещения и категории. После перехода в редактор проверьте предложенные позиции и допишите те, которые не связаны с мебелью и текстурами на плане. Базовый каталог работ облегчает ввод, но контроль полноты списка остаётся за составителем.

Шаг 2. Выполните необходимые замеры

На плане видна команда «Смета» и размерные линии квартиры.
На плане видна команда «Смета» и размерные линии квартиры.

Проставьте на бумажном или электронном плане фактические размеры, укажите единицы и дату обмеров. Для неровных комнат измеряйте каждую стену, не выводите противоположную сторону по симметрии. Высоту снимайте у нескольких углов; при перепаде отметьте его отдельно. Для сложных поверхностей разделите контур на прямоугольники, треугольники и ниши.

В «Дизайн Интерьера 3D» добавьте комнаты по точным размерам, откройте режим плана и проверьте длины стен. Настройка единиц измерения доступна через «Настройки» → «Основные настройки», отображение габаритов — через кнопку «Размеры». Затем расставьте двери и окна с фактическими шириной и высотой. При расхождении плана и рулетки исправьте модель до создания сметы.

Шаг 3. Рассчитайте объемы работ

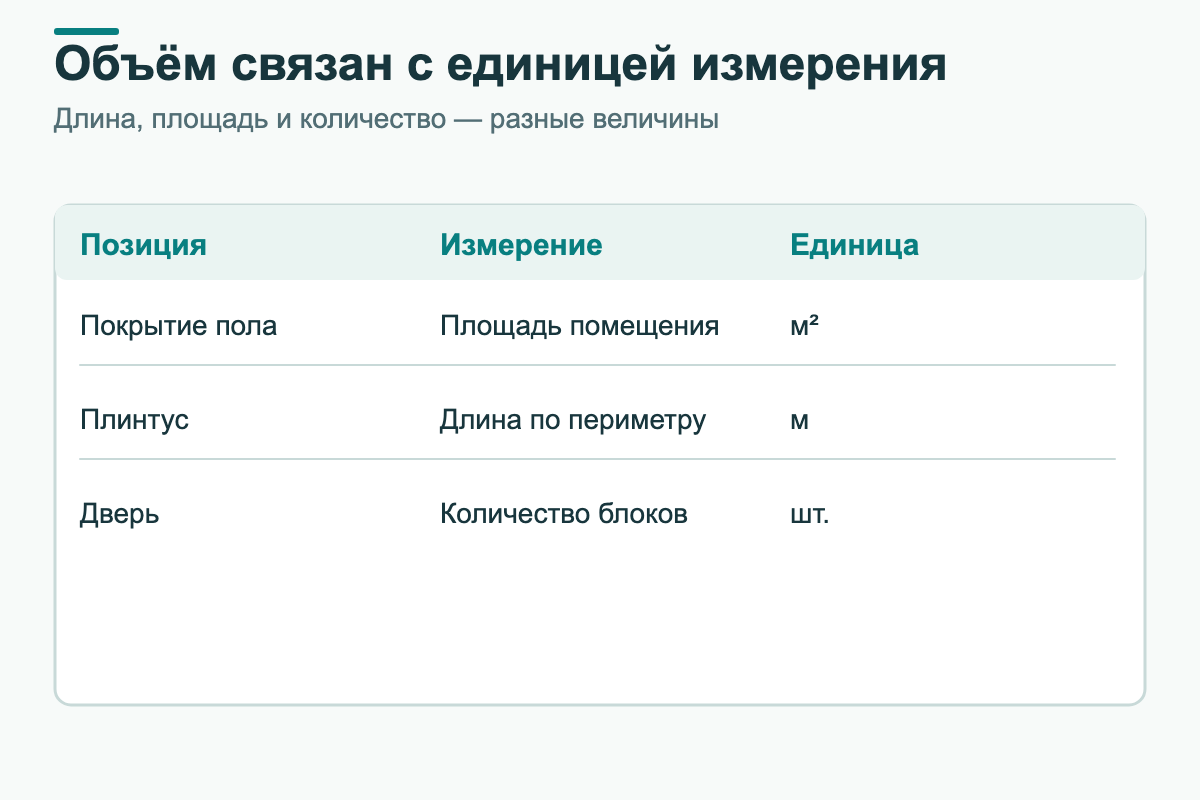

Объём связан с единицей измерения. Длина, площадь и количество — разные величины.
Объём связан с единицей измерения. Длина, площадь и количество — разные величины.

Посчитайте отдельно площади стен, потолков, полов, метраж плинтусов и штроб, количество осветительных точек, дверей и приборов. Для покраски не используйте общую площадь комнаты: объём измеряется по окрашиваемой поверхности и числу оплачиваемых слоёв в зависимости от договора. Для кабеля задавайте фактический маршрут с подъёмами к выключателям и спусками к розеткам, а не кратчайшую диагональ между точками.

В мастере сметы у каждой позиции указана единица измерения и поле количества. Сверяйте значения с собственной ведомостью объёмов и редактируйте при необходимости. Когда в одной комнате есть разные типы отделки, создавайте самостоятельные строки: плитка фартука, моющаяся краска стен и декоративная панель имеют разные площади и расценки.

Шаг 4. Определите количество материалов

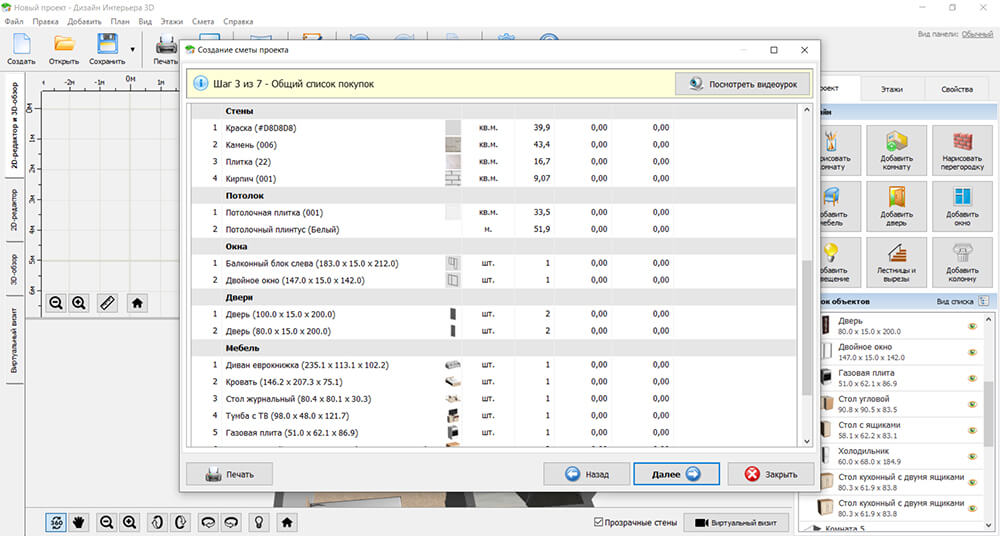

Общий список покупок и отделочных материалов в Дизайн Интерьера 3D.
Общий список покупок и отделочных материалов в Дизайн Интерьера 3D.

Для площади 12,8 м² и запаса 8% потребность в ламинате составит 13,824 м²; покупают целое число упаковок по метражу производителя. Для краски используйте норму с этикетки и количество слоёв. Для штукатурки — расход сухой смеси на квадратный метр при заданной толщине, для плитки — схему раскладки и формат элементов. Стоимость материалов записывают по покупке упаковок, а не только по теоретическому расходу.

В редакторе сметы программа переносит отдельные объекты и материалы проекта. Проверьте, какие позиции появились автоматически, добавьте отсутствующие смеси, фурнитуру, расходники, подложку и клей. В полях количества укажите округлённую фактическую закупку. Собственный подсчёт особенно важен для материалов, которые нельзя определить только по выбранной текстуре на 3D-плане.

Шаг 5. Соберите актуальные цены

Для каждой цены сохраните источник. Дата и условия помогают сравнить предложения.
Для каждой цены сохраните источник. Дата и условия помогают сравнить предложения.

Запросите цены у двух-трёх бригад и нескольких магазинов для одной спецификации. Записывайте дату, город, единицу цены и состав предложения: «укладка плитки от 1 000 ₽/м²» без подготовки основания, затирки и подрезки несопоставима с комплексной стоимостью. Для материала проверяйте цену упаковки, наличие, срок доставки и условия возврата остатков.

Введите согласованные ставки в графу цены за единицу в программе или таблице. Так как мастер сметы не подбирает за вас действующие цены торговых сетей и подрядчиков, вы управляете качеством оценки. Особенно внимательно проверьте крупные позиции — плитку, двери, электрику и выравнивание стен, где малая ошибка ставки заметно меняет итог.

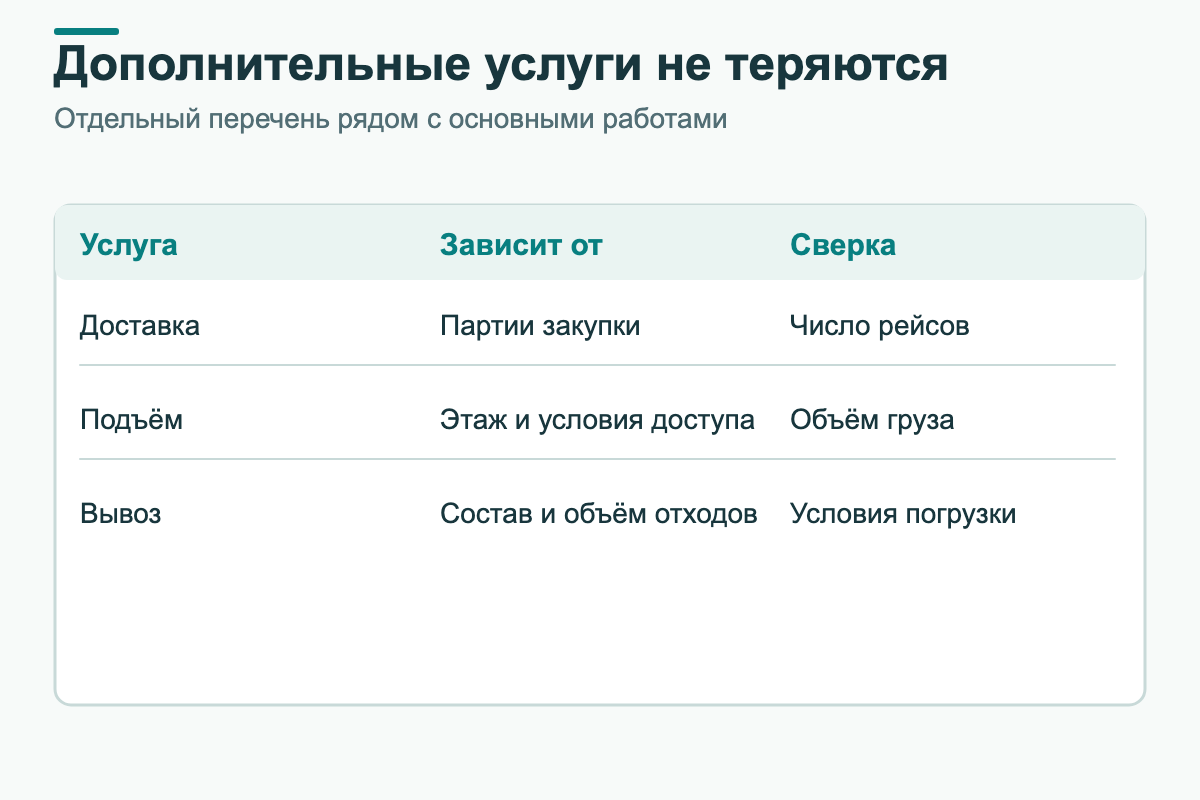

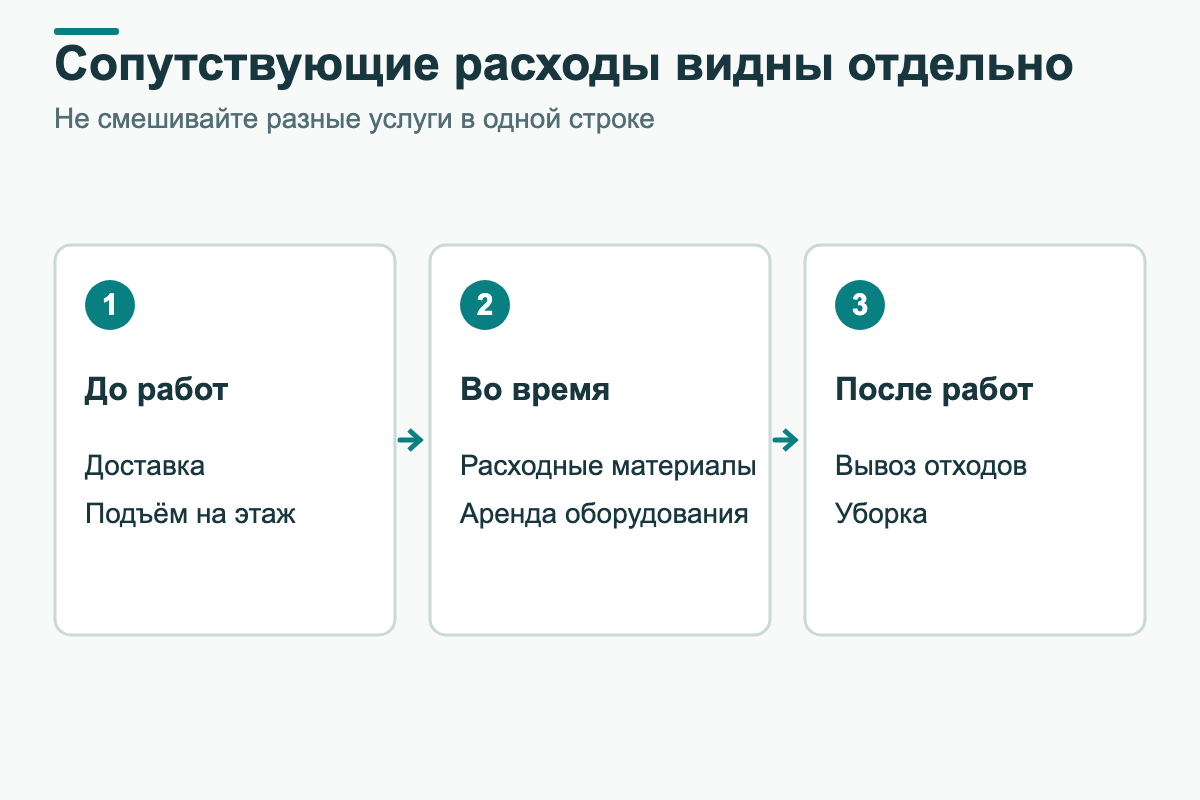

Шаг 6. Добавьте сопутствующие расходы

Дополнительные услуги не теряются. Отдельный перечень рядом с основными работами.
Дополнительные услуги не теряются. Отдельный перечень рядом с основными работами.

Досчитайте транспорт, подъём, сбор мусора, временное освещение, вынос мебели, хранение вещей, аренду инструмента, защиту существующей отделки, уборку и услуги по обследованию. Подумайте, нужны ли разрешения и отдельные проекты для планируемых изменений. Эти затраты редко видны на визуализации интерьера, однако являются частью реального бюджета.

Сопутствующие работы можно добавить вручную в сметный перечень. Уточните условия по каждой услуге: например, вывоз мусора оценивается по контейнерам и рейсам, подъём — по грузу и этажу, доставка — по адресам и заказам. Избегайте одной суммы «прочие расходы», пока по ней не согласован перечень включённых действий.

Шаг 7. Заложите резерв

Проверьте базовый и расширенный объём. Разные сценарии показывают источник отклонения.
Проверьте базовый и расширенный объём. Разные сценарии показывают источник отклонения.

После получения суммы подтверждённых работ, закупок и услуг выберите процент резерва. Для условной базы 420 000 рублей 10% составляют 42 000 рублей, а бюджет с запасом — 462 000 рублей. Не добавляйте тот же процент к каждой строке, а затем второй раз ко всей смете. Такое двойное начисление искусственно увеличивает стоимость.

Подробности выбора процента рассмотрим ниже. В электронной ведомости создайте отдельный итог «Резерв», укажите формулу от базы и дату расчёта. Если в «Дизайн Интерьера 3D» используете только сумму его встроенной сметы, общий финансовый предел с резервом удобно дополнительно зафиксировать в сводной таблице.

Шаг 8. Проверьте итоговую сумму

Как складывается итог. Промежуточные итоги проверяют до общей суммы.
Как складывается итог. Промежуточные итоги проверяют до общей суммы.

Сверьте не только арифметику, но и полноту: площади соответствуют обмерам, все комнаты присутствуют, материалы не включены дважды, цены указаны за правильные единицы. Разделите документ на «Работы», «Материалы», «Оборудование», «Логистика» и «Резерв». Сумма этих разделов должна совпадать с финальным бюджетом. Отметьте, какие позиции уже подтверждены договором или заказом, а какие остаются оценочными.

В «Дизайн Интерьера 3D» после редактора откройте общий список покупок, затем ведомость работ и свод стоимости по комнатам. Внимательно прочитайте итог до экспорта. Затем заполните реквизиты объекта и сторон либо пропустите необязательную титульную страницу, сохраните PDF и копию проекта для дальнейшего редактирования. У разработчика есть отдельная инструкция по созданию сметы с последовательностью этих экранов.

Как правильно выполнить замеры для сметы

Замеры для бюджета отличаются от площади недвижимости в выписке. Последняя характеризует объект целиком, а сметчику нужны площади конкретных поверхностей и протяжённость конструкций. «Дизайн Интерьера 3D» показывает размеры введённой модели; ниже приведены ручные формулы, которыми проверяют количество работ и закупок вне зависимости от используемого софта.

Расчет площади пола и потолка

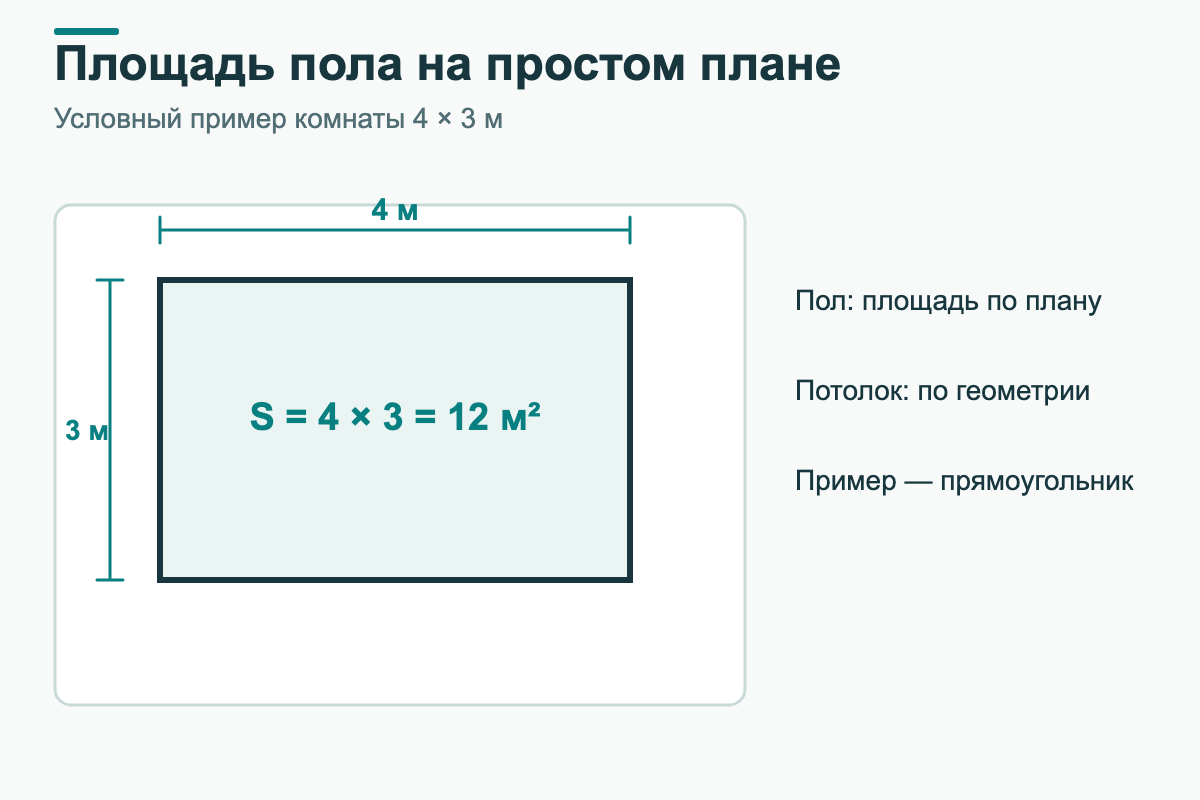

Площадь пола на простом плане. Условный пример комнаты 4 × 3 м.
Площадь пола на простом плане. Условный пример комнаты 4 × 3 м.

Для прямоугольной комнаты площадь пола равна длине, умноженной на ширину. Пример: 4,0 × 3,2 = 12,8 м². Для Г-образной комнаты разбейте пол на несколько непересекающихся прямоугольников, найдите площадь каждого и сложите. Для треугольного участка используйте половину произведения основания на перпендикулярную высоту. План с размерами сохраняйте вместе с ведомостью, чтобы подрядчик видел исходные числа.

Площадь горизонтального потолка в обычной прямоугольной комнате совпадает с площадью пола, но у многоуровневой конструкции появляются вертикальные грани и дополнительные профили. Натяжной потолок, сложная гипсокартонная форма и окраска перекрытия оцениваются разными способами. Откосы, короба и дополнительные плоскости учитывайте отдельными строками.

Расчет площади стен

Площадь стен считают по длине и высоте. Проёмы и отдельные поверхности учитывают явно.
Площадь стен считают по длине и высоте. Проёмы и отдельные поверхности учитывают явно.

Для комнаты с ровной постоянной высотой вычислите периметр и умножьте его на высоту: (4,0 + 3,2) × 2 × 2,7 = 38,88 м² до вычета проёмов. Для комнаты с нишами сложите длины всех окрашиваемых участков, включая внутренние грани. Если высота стен неодинакова, рассчитывайте отдельные прямоугольные и треугольные зоны. Толщину выравнивающего слоя измеряют отдельно — она влияет на расход смеси, но не выражается одной только площадью.

При наличии колонн, коробов, откосов и встроенной мебели отделочные площади могут отличаться от простого произведения периметра на высоту. Зафиксируйте способ расчёта в примечаниях. Смета на отделочные работы должна опираться на площадь фактически обрабатываемых поверхностей, а не на геометрию квартиры в упрощённом плане.

Учет оконных и дверных проемов

Покажите окна и двери на развёртке. Габариты проёмов влияют на площадь отделки.
Покажите окна и двери на развёртке. Габариты проёмов влияют на площадь отделки.

Для двери 0,9 × 2,1 м площадь проёма равна 1,89 м², для окна 1,4 × 1,3 м — 1,82 м². Из 38,88 м² стен получим 35,17 м² основной поверхности. Но оконные и дверные откосы, наличники и торцы конструкций нужно прибавить отдельными позициями. В некоторых договорах маленькие проёмы не вычитают, чтобы компенсировать трудоёмкость обработки краёв; правило обязательно согласуют заранее.

В проекте укажите ширину и высоту каждого окна и двери через свойства объекта. Скриншот только дверной сметы не подтверждает автоматический вычет проёмов из каждой штукатурной площади, поэтому арифметику сохраняют также в ведомости замеров. Перед закупкой плитки и обоев проверяйте геометрию участков и рисунок раскладки.

Частые ошибки при замерах

Высота H на поясняющей развёртке отсчитывается от чистового пола до центра точки; конкретное значение задаётся в проекте.
Высота H на поясняющей развёртке отсчитывается от чистового пола до центра точки; конкретное значение задаётся в проекте.
  • Записана общая площадь 45 м² вместо площади окрашиваемых стен, а потолки и полы не посчитаны раздельно.
  • Рулетка измерила одну стену, противоположная сторона принята равной без проверки, хотя помещение имеет отклонения.
  • Высота помещения взята до укладки пола, поэтому неправильно посчитаны обои, панели и встроенная мебель.
  • Вычтены площади дверей, но забыты откосы, ниши, перегородки и дополнительные поверхности.
  • Величины в миллиметрах и метрах внесены в одну таблицу без пересчёта; погонные метры спутаны с квадратными.

Проверка занимает меньше времени, чем исправление ошибочной закупки: сравните периметр по плану с последовательным обмером каждой стены, подписывайте единицы рядом с размерами и сохраняйте исходный лист замеров. Для помещений со сложной геометрией полезен отдельный обмерный план с привязкой всех углов. Подробнее о структуре плана — в материале как сделать обмерный план квартиры.

Как рассчитать количество материалов

Перевод площади в число упаковок — отдельная часть сметы. Для листовых, рулонных, жидких и сухих материалов используются разные нормы. Программа помогает собрать отделочные позиции из проекта и вписать их стоимость, однако фасовку, технологический расход, толщину слоя и потери на подрезку проверяют по спецификации товара и расчётной схеме.

Плитка, ламинат и напольные покрытия

Покрытие считают с учётом раскроя. Условная схема показывает целые элементы и крайние подрезки.
Покрытие считают с учётом раскроя. Условная схема показывает целые элементы и крайние подрезки.

Для ламината берут площадь пола с запасом на раскрой, а затем делят на площадь одной упаковки и округляют результат вверх. Например, при площади 12,8 м² и запасе 8% требуется 13,824 м². При упаковке 2,2 м² покупают 7 упаковок, что даёт 15,4 м²; остаток образуется из-за дискретной фасовки. Подложку, пороги и плинтусы считайте отдельно, не включайте их в цену квадратного метра без проверки.

Плитку считают по конкретной схеме раскладки: размер изделия, направление, ширина шва, расположение декоративных вставок, ниши и короба. Для диагональной или сложной раскладки обрезков больше. В ванной отдельно посчитайте плитку для пола, стен и экрана ванны, а также клей, затирку, гидроизоляцию и уголки. Линолеум заказывают по габаритам полотен с учётом доступной ширины рулона и расположения швов, а не только по площади.

Обои и краска

Расход краски зависит от системы нанесения. Данные материала связывают с площадью и числом слоёв.
Расход краски зависит от системы нанесения. Данные материала связывают с площадью и числом слоёв.

Рулоны обоев считают по числу цельных полос. Для высоты 2,7 м добавьте припуск на подрезку, затем определите, сколько полос получается из длины рулона. Например, из рулона 10,05 м при длине полосы 2,8 м получаются 3 полосы. Если по стенам требуется 23 полосы, минимум составит 8 рулонов; подбор рисунка, брак и сложные откосы увеличат закупку. Проверяйте раппорт, направление оклейки и одинаковый номер партии.

Расход краски рассчитывается как площадь поверхности × расход на один слой × число слоёв. При 35,17 м², двух слоях и паспортном расходе 0,12 л/м² потребуется около 8,44 л. Две банки по 5 л обеспечат необходимое количество с небольшим остатком. На шероховатых и сильно впитывающих основаниях расход отличается, поэтому учитывайте подготовку и рекомендации производителя. Грунтовку также рассчитывают по фактической норме и числу проходов.

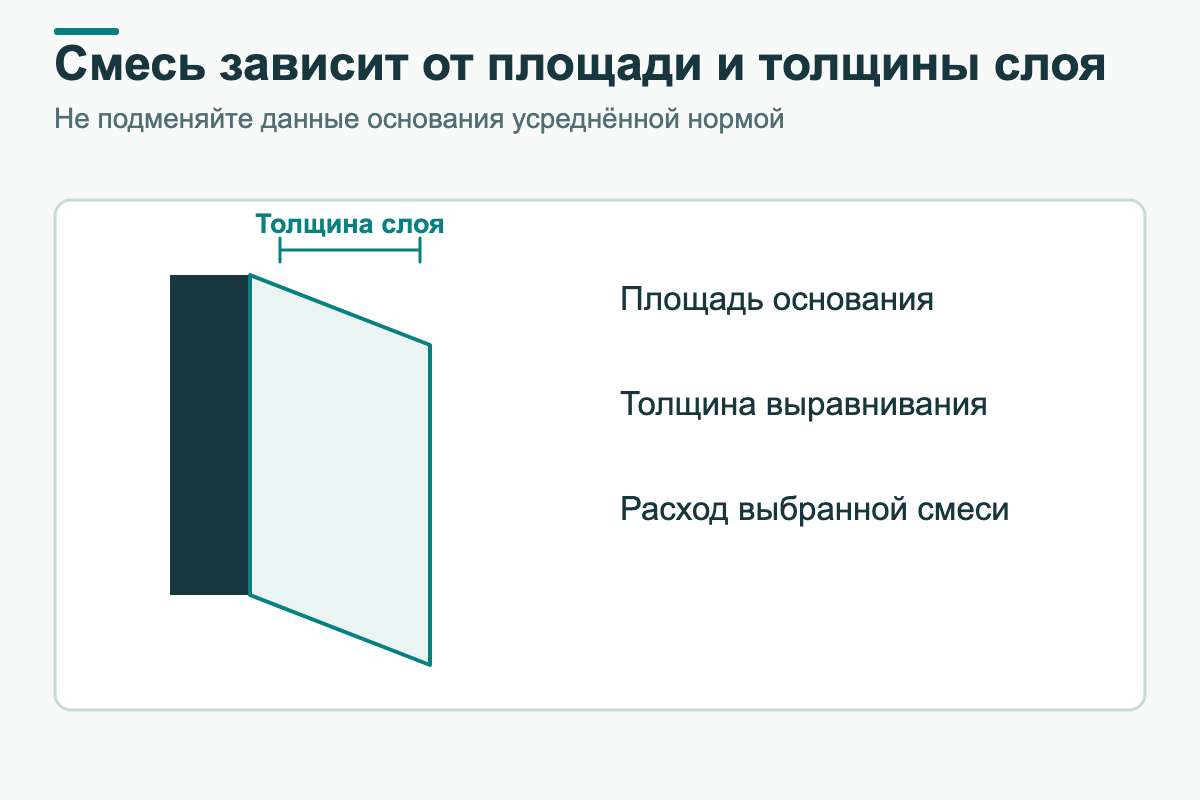

Штукатурка и шпаклевка

Смесь зависит от площади и толщины слоя. Не подменяйте данные основания усреднённой нормой.
Смесь зависит от площади и толщины слоя. Не подменяйте данные основания усреднённой нормой.

Для гипсовой штукатурки ориентируйтесь на расход производителя на 1 м² при толщине 10 мм. Если условная норма 8,5 кг, площадь 35,17 м² и средний слой 6 мм, теоретическая потребность равна 35,17 × 8,5 × 0,6 ≈ 179,4 кг. При мешке 25 кг без технологического резерва нужно 8 мешков. Для фактической закупки замерьте отклонения стен по маякам: разница даже в несколько миллиметров влияет на число мешков.

Шпаклёвку учитывают по площади, выбранному продукту и суммарной толщине слоёв; финишная и стартовая смеси имеют разные задачи и расходы. Для механизированной штукатурки одновременно сравнивайте стоимость машинного нанесения, подготовки, материалов и расходников. Не копируйте расчёт одной сухой смеси для другого состава только потому, что оба называются выравнивающими.

Какой запас материалов закладывать

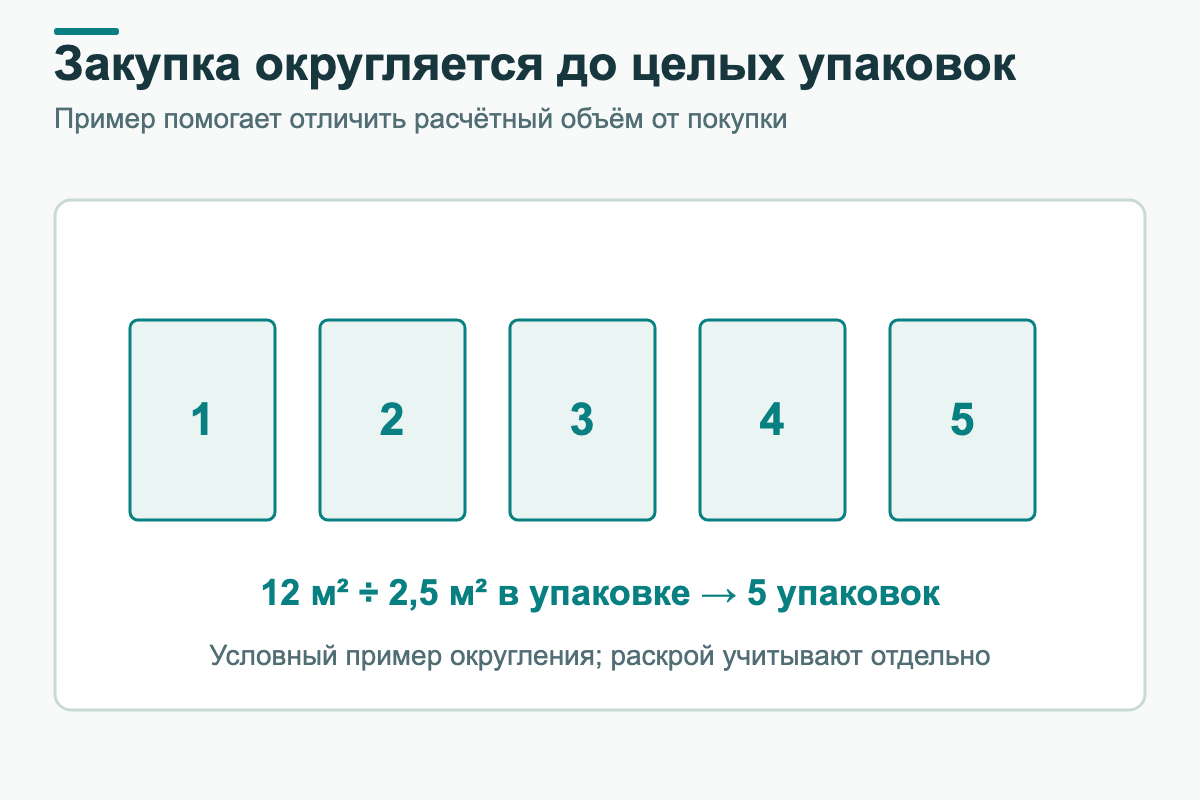

Закупка округляется до целых упаковок. Пример помогает отличить расчётный объём от покупки.
Закупка округляется до целых упаковок. Пример помогает отличить расчётный объём от покупки.

Запас относится прежде всего к потерям на раскрой, бою и расходу сверх идеальной геометрии. Для прямой укладки покрытия можно начать с расчётной надбавки порядка 5–10%, для диагональной и сложной раскладки — рассмотреть 10–15% и уточнить по схеме. Это ориентиры для личного бюджета, а не обязательные нормативные проценты. Для рулонных покрытий запас выражается ещё и целым числом рулонов, для сухих смесей — мешков.

Отдельно оценивайте возможность докупить ту же партию плитки или обоев. При дефицитной коллекции разумнее сохранить небольшой ремонтный остаток, чем позже искать близкий оттенок. Для дорогой крупноформатной плитки итоговую закупку лучше согласовать с мастером по готовой раскладке. Для краски и грунтовки преимущество имеют фактические нормы конкретного состава, а не универсальная надбавка.

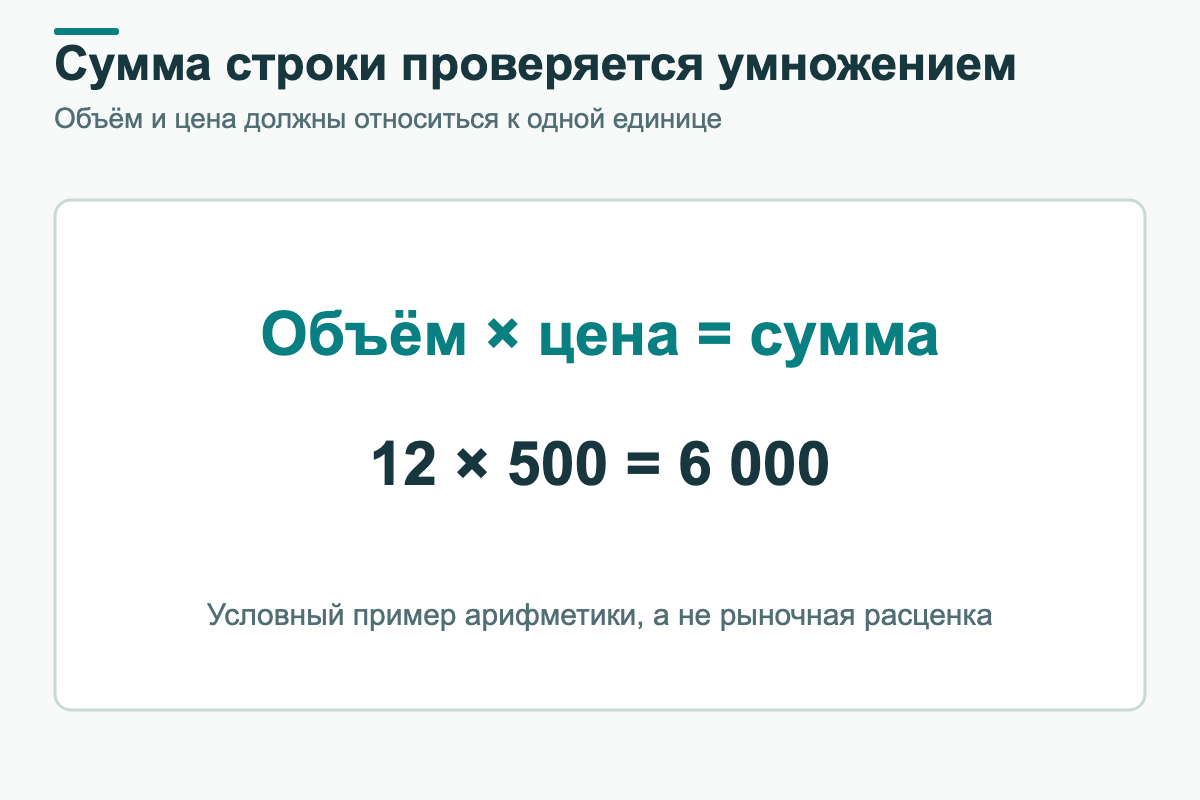

Как рассчитать стоимость работ

Стоимость труда вычисляют как объём операции × расценку за единицу. Сложные узлы, работы в стеснённых условиях, подготовка слабого основания и нестандартные конструкции требуют отдельных согласованных ставок. Если в прайсе указан нижний предел, не подставляйте его как окончательную цену. Для сопоставления предложений нужна одинаковая ведомость объёмов и состава услуг.

Где брать расценки

Раздельные суммы работ и материалов при расчёте дверного блока.
Раздельные суммы работ и материалов при расчёте дверного блока.

Соберите коммерческие предложения местных подрядчиков на одну и ту же спецификацию. Попросите расписать отдельно подготовку, основные операции, дополнительную обработку и вынос мусора. Удобно свериться с открытым прайс-листом на ремонтные работы Rerooms и другими публичными прайсами, но итоговую цену определяют после осмотра и согласования качества поверхности, объёма и сроков.

Обращайте внимание на базу расчёта: штукатурка может тарифицироваться по толщине слоя, подготовка под обои и под покраску предполагает разную финишную обработку, а облицовка мозаикой отличается от стандартной укладки крупной плитки. В смете на отделочные работы в квартире отдельно указывают грунтовку, сложные примыкания, откосы, армирование и защиту поверхностей, когда они не включены в базовую услугу.

Чтобы рассчитать стоимость ремонта квартиры во вторичке по площади, недостаточно умножить метраж по документам на рекламную цену. Сначала учтите демонтаж старой отделки, вынос мусора, дефекты основания и состояние коммуникаций. Затем распределите расчёт по поверхностям. Итог по квартире можно разделить на её общую площадь и получить полезный сравнительный показатель, но не использовать этот показатель вместо сметных объёмов.

Как сравнивать предложения подрядчиков

Сравнивайте одинаковый состав работ. Низкая итоговая сумма сама по себе не объясняет различие.
Сравнивайте одинаковый состав работ. Низкая итоговая сумма сама по себе не объясняет различие.

Подготовьте единую таблицу с названием работы, точным объёмом и требованиями к результату. Раздайте её нескольким исполнителям и попросите заполнить цены. Отметьте, что включено в ставку: расходники, укрытие мебели, уборка, доставка материалов, демонтаж старого покрытия. Сумма без половины обязательных операций не считается более выгодной — её придётся дополнять уже во время ремонта.

  • Сравните позиции построчно, а не только два итоговых числа. Разницу более чем по одной категории попросите объяснить составом работ и материалами.
  • Проверьте договор: фиксируется ли способ обмера, порядок дополнительного согласования, этапы оплаты и документы на приёмку.
  • Уточните квалификацию для сложных операций, наличие специализации по электрике, сантехнике и гидроизоляции, последовательность контрольных проверок.
  • Попросите две версии — стоимость только услуг и полный комплект с закупкой, чтобы отличать наценку на материалы от оплаты труда.
  • Сверьте сроки, число исполнителей и порядок доступа в помещение. Низкая цена не компенсирует неоднозначные обязанности и риск переделок.

Если смета на ремонтные работы выглядит необычно дешёвой, проверьте отсутствие защитных мероприятий, грунтовки, углов, проёмов, электромонтажных точек и установки фурнитуры. Если сумма заметно выше рынка, попросите разбивку дорогих строк, объяснение материалов и сложности. Это позволяет торговаться по конкретным параметрам, а не требовать произвольную скидку от всей суммы.

Что обязательно должно быть в таблице сметы

Минимальные поля строки сметы. По строке должно быть понятно, как получена сумма.
Минимальные поля строки сметы. По строке должно быть понятно, как получена сумма.

Правильно оформленная смета на ремонт помещения позволяет проследить каждую сумму до фактического измерения или счёта. Указывайте сведения, необходимые для воспроизведения расчёта, а не только общий бюджет и аванс. Для частного ремонта не требуется копировать сложную форму государственного строительного сметного расчёта: важнее полнота операций, ясные единицы измерения и согласованные цены.

  • Название и реквизиты объекта. Укажите адрес, тип ремонта, дату версии, заказчика, исполнителя и номер приложения к договору.
  • Раздел или помещение. Каждую строку привяжите к комнате, инженерной системе или общему блоку, чтобы отследить изменения.
  • Наименование позиции. Формулировка должна обозначать конкретное действие или товар с характеристикой, а не общую услугу «отделка».
  • Единица измерения. м², м пог., шт., м³, упаковка, комплект или рейс — именно в этих единицах ведут количество и оплату.
  • Количество и методика подсчёта. Зафиксируйте размеры, формулу и отдельную ссылку на ведомость обмеров для спорных объёмов.
  • Цена за единицу. Укажите, относится ли она к труду, материалу, оборудованию, доставке; дата предложения и поставщик полезны для обновления бюджета.
  • Стоимость позиции. Формула «количество × цена». Суммы группируются по работам, материалам и сопутствующим услугам.
  • Итоги и резерв. Включите промежуточные суммы, финансовый предел и явное указание, какая часть ещё не подтверждена договором.
  • Примечания и статус. Артикул, упаковка, число слоёв, кто закупает материал, когда оплачено, какой акт подтверждает выполненное.
  • Версия и согласование. Сохраняйте исходный документ, изменения и дату утверждения, чтобы не путать устаревшие и действующие договорённости.

Для небольшой комнаты достаточно одного листа; для квартиры удобнее вынести обмеры, расценки и поступление материалов на отдельные вкладки. Отформатируйте числовые столбцы и защитите формулы от случайного удаления, оставив редактируемыми количества и цены. Суммы рассчитывайте в рублях с единым способом округления. В конце проверьте, что итог не включает уже оплаченный аванс второй раз.

В строительных договорах особенно важны приложения. Согласованная таблица даёт понятную основу для приёмки, но сама по себе не описывает гарантии, сроки, ответственность за скрытые работы и порядок изменения объёмов. Эти условия указывают в договоре. Для завершённых этапов сохраняйте акты, накладные и чеки с привязкой к строкам сметы.

Пример сметы на ремонт квартиры

Рассмотрим учебный расчёт одной комнаты: длина 4,0 м, ширина 3,2 м, высота 2,7 м, дверь 0,9 × 2,1 м и окно 1,4 × 1,3 м. Площадь пола и потолка составляет 12,8 м², стены до вычета проёмов — 38,88 м², отделываемые стены — 35,17 м². Все расценки и цены упаковок ниже условные: это арифметический пример, а не предложение подрядчика или рыночный прайс.

Образец структуры сметы

Структура сметы от общего к частному. Квартира, помещения, разделы и отдельные позиции.
Структура сметы от общего к частному. Квартира, помещения, разделы и отдельные позиции.

Документ для одной комнаты разбит на операции и материалы; логистика считается после основных разделов. Для всех строк применяется одна формула — количество умножается на цену за единицу. Если в одной позиции подрядчик предлагает цену вместе с материалом, сначала выделите обе части либо исключите соответствующую отдельную покупку.

Такой образец полезен как основа: смета на ремонт помещения, образец которой можно перенести в Excel, включает идентификатор комнаты, единицы измерения и промежуточные итоги. Для реального объекта дополните его артикулами и паспортным расходом, поставщиками, техническими требованиями и подписанными условиями. Само название файла не гарантирует корректности расчёта без проверки содержимого.

Пример расчета для одной комнаты

Сумма строки проверяется умножением. Объём и цена должны относиться к одной единице.
Сумма строки проверяется умножением. Объём и цена должны относиться к одной единице.

Исходный план содержит 35,17 м² стен для отделки, 12,8 м² пола и потолка и 13,5 погонного метра плинтуса после вычета ширины двери. В учебной версии выбран капитальный ремонт стен с окраской и укладка ламината. Все операции выполняет подрядчик, поэтому труд и материалы не смешиваются. Установка четырёх розеток показана отдельно; состояние существующей проводки в этот пример не включено.

Раздел

Позиция

Ед.

Кол-во

Цена, ₽

Сумма, ₽

Работы

Демонтаж старых обоев

м²

35,17

95

3 341,15

Работы

Грунтовка стен

м²

35,17

75

2 637,75

Работы

Штукатурка стен

м²

35,17

560

19 695,20

Работы

Шпаклевание стен

м²

35,17

360

12 661,20

Работы

Окраска стен

м²

35,17

290

10 199,30

Работы

Укладка подложки

м²

12,8

90

1 152

Работы

Монтаж ламината

м²

12,8

650

8 320

Работы

Монтаж плинтуса

м пог.

13,5

220

2 970

Работы

Подготовка и окраска потолка

м²

12,8

540

6 912

Работы

Монтаж розеток

шт.

4

750

3 000

Материалы

Грунтовка, 5 л

кан.

1

1 100

1 100

Материалы

Штукатурка, 25 кг

меш.

9

520

4 680

Материалы

Шпаклёвка

упак.

4

780

3 120

Материалы

Краска для стен, 5 л

бан.

2

2 150

4 300

Материалы

Ламинат, 2,2 м²/упак.

упак.

7

2 750

19 250

Материалы

Подложка

м²

14

110

1 540

Материалы

Плинтус

м пог.

14

380

5 320

Материалы

Краска потолочная

бан.

1

2 650

2 650

Материалы

Розетки и комплектующие

шт.

4

550

2 200

По указанным строкам работы составляют 70 888,60 ₽, материалы — 44 160 ₽. Допустим, доставка обходится в 3 500 ₽, а вынос и вывоз мусора — в 2 400 ₽. Тогда базовая сумма равна 120 948,60 ₽. При резерве 10% получаем 12 094,86 ₽ запаса и 133 043,46 ₽ бюджета с резервом. Именно такая последовательность позволяет избежать повторного начисления транспортных расходов.

Обратите внимание: девять мешков штукатурки включают некоторый запас относительно теоретической потребности для среднего слоя 6 мм. Семь упаковок ламината дают 15,4 м² при расчётной потребности около 13,82 м², поскольку закупка ограничена размером упаковки. При реальном заказе пересчитывайте толщину слоя и раскладку, а не копируйте учебные количества.

Чтобы сравнить этот пример с реальным предложением, добавьте рядом второй столбец расценок подрядчика и цену магазина. Строки с изменёнными ставками выделите в таблице, пересчитайте новый итог и посмотрите, какая категория дала основную разницу. Смета ремонта квартиры становится полезной только тогда, когда по ней можно принимать решения, а не просто посмотреть на одну итоговую сумму.

Какой резерв закладывать на непредвиденные расходы

Отделите резерв от плановой закупки. Резерв не должен повторяться в нескольких итогах.
Отделите резерв от плановой закупки. Резерв не должен повторяться в нескольких итогах.

Единого обязательного процента для ремонта квартиры нет. Размер резерва задают после обследования объекта, оценки стадии подготовки и уточнения проектных решений. На одинаковом метраже новостройка с предсказуемыми основаниями и старая квартира с неизвестным состоянием стяжки и коммуникаций дают разную неопределённость. Ниже — практические ориентиры для собственного бюджета, а не норматив для подрядчиков.

  • 5–10% — уточнённый косметический ремонт. Применимо, когда основания обследованы, коммуникации не затрагиваются, спецификация покрытий утверждена, цены и объёмы подробно согласованы.
  • 10–15% — стандартная отделка с частичной заменой элементов. Запас покрывает возможные уточнения по выравниванию, локальным дефектам, раскрою и дополнительным расходникам.
  • 15–20% и более — капитальный ремонт вторичного жилья. До вскрытия конструкций неизвестны состояние старых слоёв, проводки, труб и перекрытий; некоторые риски требуют не только денег, но и пересмотра сроков.
  • Отдельное финансирование крупных неопределённых решений. Перенос мокрых зон, сложная перепланировка, новые инженерные системы и существенные конструктивные изменения требуют обследования и проекта до уточнения сметы, а не просто большой процентной надбавки.

Процент рассчитывают от той базы, которую вы сами определили: стоимость всех запланированных работ, материалов и обязательных услуг. Дополнительные покупки техники или мебели, не входящие в бюджет ремонта, не должны незаметно раздувать резерв подрядчика. Для дома с фундаментом, фасадом и кровлей методика и уровень неопределённости другие: вопрос, как составить смету на ремонт дома, начинают с отдельных конструктивных разделов и инженерных систем.

Оформите таблицу движения резерва: дата, причина, первоначальная строка, дополнительные материалы и работы, согласованная сумма, остаток. В конце месяца пересматривайте доступный запас. Увеличение стоимости проекта из-за выбранной более дорогой плитки не следует выдавать за непредвиденный дефект — это добровольное изменение спецификации и отдельное решение владельца.

Как проверить готовую смету перед началом ремонта

Проверка сметы до начала работ. Сверьте состав, объёмы и условия.
Проверка сметы до начала работ. Сверьте состав, объёмы и условия.

Арифметически правильная сумма ещё не делает документ исполнимым. Перед стартом пройдитесь по квартире со сметой и планом: каждая видимая поверхность должна иметь предусмотренную технологию отделки, каждая новая точка электрики — оборудование и монтаж, каждый демонтируемый элемент — пункт по выносу и утилизации. Сверка проводится по актуальной версии документа, а не по черновой переписке с мастером.

  • Полнота помещений. Есть все комнаты, кухня, коридор, санузел, лоджия и общие работы; удалённые или неотделываемые зоны помечены.
  • Проверка объёмов. Все площади и метры рассчитаны из обмеров, проёмы учтены согласованным способом, штучные позиции пересчитаны по плану.
  • Технологическая последовательность. Перед чистовой отделкой запланированы скрытые коммуникации, подготовка оснований, гидроизоляция и необходимые испытания.
  • Состав расценок. Подрядчик указал, за что именно платят, какие расходники включены и что оплачивается отдельно.
  • Материалы. Артикулы, оттенки, класс и упаковки определены; количества пересчитаны по фактической норме и раскладке.
  • Логистика и доступ. Записаны доставка, подъём, вынос мусора, ограничения лифта и последовательность крупных поставок.
  • Договор и изменения. Совпадают итоговая цена, сроки и этапы; предусмотрены письменное согласование дополнительных работ и актирование.
  • Резерв. Он не дублирует уже включённые в стоимость дополнительные материалы и не оплачивается заранее автоматически.

Проведите контрольный сценарий: поменяйте в копии таблицы одну цену и убедитесь, что пересчитались строка, раздел, общий итог и резерв. Это помогает обнаружить оборванные формулы. Затем сравните PDF и редактируемую версию, поскольку печатный документ иногда не отображает скрытые столбцы и примечания. Сохраните папку с коммерческими предложениями на дату утверждения.

В процессе ремонта ведите фактический учёт: принимайте этапы по количеству и качеству, отмечайте оплаченные суммы и прикладывайте документы. При появлении дефектов сначала сфотографируйте их и согласуйте новый объём, затем корректируйте смету. Такой порядок исключает ситуацию, когда после окончания ремонта заказчик впервые видит увеличенную итоговую сумму.

Как уменьшить смету без потери качества

Сравните два варианта отделки. Геометрия одна; материалы и технология могут различаться.
Сравните два варианта отделки. Геометрия одна; материалы и технология могут различаться.

Экономия начинается не с поиска самого дешёвого мастера, а с устранения лишних и дублирующих операций. Просмотрите крупные статьи затрат, оцените альтернативные покрытия с теми же требованиями к эксплуатации, упростите сложную геометрию отделки и уточните условия закупки. Правильно составленная смета на отделочные работы показывает, где изменение проекта даёт заметный финансовый эффект, а где экономия приведёт к переделкам.

  • Можно оптимизировать: декоративную сложность. Простой одноуровневый потолок, меньше нестандартных ниш и ровная раскладка плитки сокращают трудоёмкость и число отходов.
  • Можно оптимизировать: закупку. Сравнивайте одинаковые артикулы у поставщиков, заранее планируйте поставки и не приобретайте больше целых упаковок, чем нужно по расчёту и разумному запасу.
  • Можно оптимизировать: очередность. Разделите проект на независимые этапы, оставляя функционально важные помещения в приоритете; это уменьшает единовременную нагрузку на бюджет.
  • Можно выполнить самостоятельно: подготовительные простые действия. Освободить помещение, защитить мебель, упаковать вещи и собрать часть отходов можно своими силами после согласования с бригадой и соблюдения правил безопасности.
  • Нельзя сокращать без обоснования: инженерную безопасность. Проект электрики, защитные устройства, надёжные соединения и квалифицированный монтаж важнее декоративных затрат.
  • Нельзя исключать обязательные технологические слои. Грунтование, гидроизоляция мокрых зон, необходимые выдержки и подготовка основания определяют долговечность последующей отделки.
  • Нельзя экономить на обследовании и согласовании опасных изменений. Работы с несущими стенами, общедомовыми сетями и затрагиваемыми конструкциями требуют надлежащих проектных и разрешительных процедур.

Например, в ванной стоимость дизайнерской ниши, сложной подрезки и декоративных вставок часто значительно заметнее стоимости обычной облицовки. Сохранив правильную гидроизоляцию и монтаж, можно уменьшить бюджет за счёт более простой схемы раскладки. Для гостиной дорогую фактурную отделку заменяют качественной окраской подготовленной стены. Но качество основания и число технологических операций согласуют с мастером, а не убирают ради красивой суммы.

Чтобы сравнить альтернативы до закупки, создайте две версии плана в программе для дизайна интерьера и посчитайте сметы для одинаковых комнат с разными материалами. Сохраняйте исходные варианты и проверяйте, какие позиции требуется менять вручную. Дополнительно изучите способы бюджетного ремонта квартиры: в первую очередь оптимизируют проектные решения и организацию процесса.

Программы и сервисы для составления сметы

Выбор инструмента зависит от масштаба и формата документа. Для домашнего ремонта удобен визуальный планировщик со встроенной сметой, для сопоставления коммерческих предложений — электронная таблица, для профессиональной нормативной документации — отраслевой сметный комплекс. Отдельные онлайн-калькуляторы быстро дают предварительный ориентир, но не заменяют полный обмерный и договорной расчёт.

Профессиональные сметные программы

Первый шаг мастера: выбор помещений и категорий расходов.
Первый шаг мастера: выбор помещений и категорий расходов.

Для личной квартиры вначале полезнее программы, связывающие планировку с будущими затратами. Более сложные сметные системы применяют там, где требуется профессиональная нормативная база, комплект документации и специальная подготовка. Обзор вариантов собран на странице программа для расчета сметы.

  • Дизайн Интерьера 3D. Создаёт обмерный план квартиры в 2D и 3D, позволяет подбирать отделку, мебель и коммуникации. Мастер сметы добавляет часть объектов автоматически, принимает вручную недостающие работы, количества и цены, показывает расходы по комнатам и сохраняет PDF. Для подробной калькуляции материалов по упаковкам требуются дополнительные исходные данные.
  • Мой Дом 3D. Ориентирован на проектирование домов, этажей, интерьеров и инженерных систем. В программе предусмотрена смета по этажам и комнатам с учётом стоимости материалов и работ; полезен для коттеджа, но не заменяет расчёт конструктивных элементов по проекту.
  • ГРАНД-Смета. Отраслевая система для подготовки строительной сметной документации, ведомостей и актов. Её сложность оправданна при работе сметчика с нормативными базами и формализованными расчётами, а не для бытовой оценки переклейки обоев.
  • Smeta.RU. Профессиональный комплекс для расчётной документации, нормативных расценок и исполнительных форм. Подходит организациям со сложными строительными объектами; для простого ремонта квартиры избыточен.
Скачать бесплатно

Для Windows 11, 10, 8, 7

Современные инструменты проектирования дополняют смету чертежами и спецификациями. Для подготовки сложных моделей используют программу для BIM-проектирования, а для инженерных и архитектурных задач изучают САПР. Обычная программа для черчения на компьютере помогает получить точную геометрию, но итоговая стоимость появляется только после задания работ, материалов и цен.

Онлайн-калькуляторы

Что вводят в калькулятор ремонта. Результат зависит от полноты исходных данных.
Что вводят в калькулятор ремонта. Результат зависит от полноты исходных данных.

Онлайн-сервисы полезны на раннем этапе, когда известны площадь, тип жилья и примерный набор операций. Их результаты отличаются по составу: один сервис считает базовую работу без материалов, другой предлагает ремонт под ключ или модельную цену по классу отделки. Поэтому обязательно прочитайте условия итоговой оценки и проверьте, какую часть бюджета она описывает.

  • Rerooms — калькулятор ремонта. Выбор помещений, площадей и вариантов работ; позволяет уточнять набор услуг по комнатам. Результат носит ознакомительный характер, детальную смету компания формирует отдельно.
  • Ремонт под ключ — калькулятор. Даёт перечни операций по потолку, стенам, полу, электрике, сантехнике и накладным расходам с колонками объёма и стоимости. Его прайс — предложение конкретной компании и не является универсальным тарифом для всех регионов.
  • Domeo — калькулятор ремонта. Для предварительной оценки запрашивает тип объекта, вид ремонта и площадь; окончательная детализация требует уточнения параметров и осмотра помещения.

Дополнительные способы подсчёта плитки, обоев, сухих смесей и других материалов представлены в рейтинге онлайн-калькуляторов ремонта квартиры. Сверяйте объёмы с ручными формулами: ни один общий калькулятор не осматривает скрытые повреждения и не подтверждает местные цены, если в нём не задана подходящая спецификация.

Excel и Google Таблицы

Формулы связывают строки и итоги. Схема таблицы расчёта без имитации интерфейса приложения.
Формулы связывают строки и итоги. Схема таблицы расчёта без имитации интерфейса приложения.

Для самостоятельного контроля удобна электронная таблица с колонками «Помещение», «Наименование», «Ед.», «Количество», «Цена», «Сумма», «Категория» и «Примечание». В Excel и Google Таблицах формула для суммы строки выглядит как =D2*E2, сумма диапазона — =SUM(F2:F50), резерв 10% — =F51*10%. В русской локализации имена функций и разделители аргументов могут отображаться иначе; простое умножение не зависит от языка интерфейса.

Для примера можно скачать два опубликованных XLSX-файла. Шаблон SMpro для Excel содержит лист сметы с образцом: гидроизоляция санузла 5,2 м² по 720 ₽, плитка на стены 24 м² по 1 500 ₽, штукатурка кухни 31 м² по 620 ₽ и ламинат комнаты 18 м² по 520 ₽. Формулы умножают объём на цену, считают итог, а отдельный лист объясняет заполнение. Дополнительные материалы вписывают самостоятельными строками.

Заполненный коммерческий образец в XLSX подготовлен для ремонта квартиры с 14 позициями. В нём выделены подготовка, стены, пол, потолок, электрика и сантехника, труд и материалы подсчитываются раздельно; предусмотрены итоговые формулы и поле налога. Перед использованием обязательно проверьте актуальный порядок налогообложения вашего исполнителя — для личной сметы эту графу заполняют по согласованным условиям, а не по значениям чужого примера.

Эти шаблоны решают разные задачи. SMpro удобен как короткий перечень работ по помещениям и пример заполнения одной таблицы. Коммерческий образец пригоден для расширенного документа с раздельной ценой материалов и работ. При переносе строк убедитесь, что формулы скопированы в новые диапазоны, а фильтр не исключил часть позиций из общей суммы. При коллективном доступе через Google Таблицы назначьте права на изменение, сохраните исходную копию и историю версий.

Для более подробного контроля добавьте три листа: «Обмеры» с исходными размерами, «Плановая смета» с расчётом и «Факт» с чеками, актами и оплатами. В итоговой строке используйте формулы, а не вручную введённое число. Такой файл нужен не только для определения бюджета: по нему видно, какие позиции уже закрыты, где вырос расход и сколько средств остаётся до завершения ремонта.

Частые ошибки при составлении сметы

Не посчитайте одну работу дважды. Сверяйте похожие названия и границы работ.
Не посчитайте одну работу дважды. Сверяйте похожие названия и границы работ.

Ошибки возникают не столько в арифметике, сколько в пропущенных работах, неточных измерениях и неодинаковом составе предложений. Проверить документ можно по характерным признакам: одинаковые операции стоят дважды, цены за метр взяты без единицы измерения, сумма под ключ не объяснена, а дорогие закупки не связаны с проектом. Исправления лучше вносить до подписания договора.

  • Считают только чистовую отделку. В документе есть плитка и покраска, но нет демонтажа, гидроизоляции, грунтования, штукатурки и вывоза отходов.
  • Используют одну ставку за м² квартиры. Она не показывает высоту потолков, количество санузлов, сложность стен и протяжённость инженерных сетей.
  • Путают объёмы. Площадь стен заменяют площадью пола, погонные метры кабеля — числом электроточек, штуки упаковок — квадратными метрами покрытия.
  • Не учитывают упаковку и подрезку. Краску, штукатурку и ламинат покупают по теоретическому числу, которое нельзя приобрести без округления.
  • Дублируют услуги. Комплексная цена за ремонт ванной уже включает затирку и грунтовку, но те же работы выставлены дополнительными строками.
  • Берут устаревшие или чужие цены. Прайс не соответствует городу, дате, объёму, этажу или сложности объекта.
  • Не разделяют ответственных за закупки. Материал присутствует и в предложении подрядчика, и в личном бюджете владельца.
  • Пренебрегают резервом. При вскрытии старой стяжки обнаруживается дефект, а деньги на дополнительную подготовку не предусмотрены.
  • Нет версии документа. Смета корректировалась во время ремонта, но стороны опираются на разные файлы и не понимают, что утверждено.
  • Не привязывают оплату к выполнению. Авансы вносят по календарю без актов, объёмов и проверки качества.

Полезная профилактика — независимая проверка готовой таблицы: одному человеку поручите пересчёт замеров и сумм, другому — сверку перечня операций с проектом. Если обнаруживается разница, сначала выясните её причину и только после этого правьте цифру. Такой подход особенно важен при ремонте вторичного жилья, где вскрытие покрытий часто открывает дополнительные работы.

Составление сметы на ремонт квартиры заканчивается не печатью таблицы, а согласованием конкретных обязанностей. Укажите, кто отвечает за закупки, вынос мусора, сохранность мебели, допуск в помещение и исправление дефектов. Расходы на эти действия либо присутствуют в цене, либо явно исключены. Тогда исполнитель и заказчик одинаково понимают, какой результат должен получиться на каждом этапе.

FAQ

Что должно объяснять итоговую сумму. Понятная смета показывает объём, цену и границы расчёта.
Что должно объяснять итоговую сумму. Понятная смета показывает объём, цену и границы расчёта.
Можно ли составить смету без дизайн-проекта?

Да. Для косметического ремонта достаточно обмерного плана, фотографий состояния поверхностей, списка работ и спецификации материалов. Для сложной перепланировки, переноса инженерных сетей и нестандартных конструкций нужны профильные проекты и согласования. Без полноценной 3D-модели можно считать вручную или в таблице; визуальный проект лишь помогает связать решения и затраты.

Нужно ли включать мебель и технику?

Зависит от цели бюджета. Если нужно оценить полный переезд в обновлённую квартиру, выделите отдельный раздел мебели, бытовой техники, доставки и сборки. Если договор заключается только на строительные работы, покупки предметов интерьера ведите отдельно, чтобы их цена не смешивалась с оплатой бригады. В «Дизайн Интерьера 3D» предметы, внесённые в проект, могут попадать в перечень сметы.

Как понять, что смета завышена?

Сравните два-три предложения на одинаковую ведомость объёмов. Проверьте единицы измерения, дубли операций, сложные коэффициенты и включённые материалы. Уточните, какие технологические слои и дополнительные услуги содержатся в более дорогом предложении. Разница общей суммы сама по себе не доказывает завышение: решают состав, качество, сроки и ответственность.

Насколько допустимо превышение сметы?

Универсального допустимого процента нет. Финансовый резерв — внутренняя мера планирования, а не автоматическое разрешение подрядчику превысить договорную цену. Изменение состава, объёма и стоимости работ согласовывают по условиям договора до выполнения дополнительных операций. Для контроля фиксируйте причину, новую строку, цену и подписи сторон.

Когда стоит обратиться к специалисту?

При сомнительных замерах, значительных дефектах основания, сложных инженерных сетях, перепланировке или несопоставимых предложениях подрядчиков. Инженер помогает составить техническую часть и оценить объёмы, сметчик — систематизировать расценки, а профильный проектировщик отвечает за расчёты соответствующей системы. Конкретный состав услуг определяется задачей.

Как рассчитать смету на ремонт квартиры самостоятельно, если жильё куплено во вторичке?

Начните с обследования, обмеров и дефектной ведомости. Разделите демонтаж, восстановление оснований, замену коммуникаций и чистовую отделку; оцените затраты каждого блока по измеряемым объёмам. На неизвестное состояние скрытых слоёв предусмотрите отдельный резерв. После вскрытия пересмотрите только те позиции, фактический объём которых изменился.

Как посчитать смету на ремонт квартиры самостоятельно в Excel?

Создайте строки по помещениям, запишите работу или материал, единицу, количество и цену. Для суммы используйте произведение количества на цену, для раздела — сумму строк; общие расходы и резерв выделите отдельно. Добавьте вкладку с обмерами и проверяйте связи формул после копирования строк. Пример с формулами можно взять из проверенного XLSX-шаблона выше.

Как считать смету на внутреннюю отделку дома?

Принцип расчёта поверхностей и материалов такой же, как для квартиры: обмеры, ведомость работ, количество упаковок и расценки. Но дом дополнительно разбивают по этажам и отдельным конструкциям, учитывают котельную, лестницы, коммуникации и работы в технических помещениях. Наружный контур, фасад, кровля и инженерные вводы рассчитываются самостоятельными разделами.

Как должна выглядеть смета на ремонтные работы для небольшого помещения?

Достаточно таблицы с названием объекта, датой, перечнем операций, единицами, количеством, ценой и суммой по каждой строке. Внизу должны быть отдельные итоги труда, материалов, сопутствующих услуг и резерв. Главное — чтобы заказчик мог пересчитать цену и сопоставить её с актом выполненных работ; необязательные декоративные графы не влияют на точность.

Можно ли заранее получить точную стоимость без вскрытия старых покрытий?

Расчёт будет предварительным там, где неизвестно состояние основания, труб и проводки. Детальный обмер и обследование уменьшают неопределённость, но скрытые дефекты иногда выявляются только после демонтажа. В смете следует честно выделять предположения и резерв, а не обещать неизменную цифру для ещё не обследованных работ.

Итоговая рекомендация: начните с обмерного плана и полного перечня операций, затем посчитайте количество материалов по конкретным нормам и соберите предложения исполнителей. Создайте редактируемую смету, отдельно проверьте доставку и резерв, после чего согласуйте версию документа с подрядчиком. Именно детализация, а не сложность программы, определяет, насколько расчёт пригоден для управления ремонтом.
